Díl 69 · Rozvody a technologie

Přípojky k domu za dva dny s bagristou

Přípojky vody, splaškové a dešťové kanalizace a elektřiny jsme s bagristou uložili a zasypali během dvou pracovních dnů.
Délka
23 min
Zveřejněno
8. 12. 2024
Zhlédnutí
4 964

Napojení kanalizace u hranice pozemku bylo víc než dva metry hluboko. Všechna vedení jsme dali vedle sebe, ne nad sebe.

Proč jsme začali u šachet na hranici

Původně jsem chtěl začít vzadu odvodem dešťové vody a drenáží. Bagrista má víc zkušeností a poradil začít hlavním výkopem u šachet na hranici pozemku. S počasím, které přišlo, měl pravdu.

Nejdřív jsme otevřeli šachty dešťové a splaškové kanalizace a vody. Voda je paradoxně výš než kanalizace, odhadem kolem 1,5 metru. Kus výkopu jsme udělali svahovitě, abychom do něj mohli sejít a nemuseli skákat dva metry. Dvě šachty se v té hloubce napojovaly blbě, ty jsme s bagristou dělali spolu.

Přípojka vody už vedla pod domem

Bagrista počítal s tím, že pojedeme od šachet postupně: kus vykopat, položit a zasypat. Překvapil jsem ho tím, že vodu už máme protaženou do domu a smotanou uvnitř. Pod domem vede dlouhá chránička (viz díl o přípojkách). Zpětně mi ta dlouhá chránička přijde docela riskantní, trubka tam vůbec nemusela projít. Proto jsme ji protáhli dopředu, ať máme jistotu, že je v technické místnosti.

Trubku jsme pak rozvinuli od domu k hranici. Celou trasu jsme proto museli otevřít najednou v nezámrzné hloubce a přípojky klást po vrstvách do jejich výšek.

Kanalizace ve dvou metrech a déšť

Kanalizace byla podle mě úplně zbytečně hluboko. Bagrista navrhl kanalizaci za šachtami zvednout aspoň o půl metru, na úroveň vody. Hnala se k nám bouřka a takhle hluboký výkop by byl nebezpečný. Napojení jsme co nejdřív utěsnili, obsypali pískem z místní zeminy a částečně zasypali.

Hlavní trasu kopal bagrista lžící, tuším 90 cm širokou. Počítal jsem s tím, že vykope, odjede a trubky si pospojuji v klidu o víkendu. On to chtěl udělat najednou. Zpětně jsem za to rád, ale v tu chvíli jsem měl nervy. Začalo pršet a já ve výkopu sám spojoval dvoumetrové a třímetrové trubky KG (od 3:57).

Bagrista se ptal, jestli to nestopneme. Jenže dostat ho znovu na stavbu je problém a já už měl domluveného instalatéra na zapojení vody v domě. Máme perk a z něj ani v dešti bláto moc nevzniká, podle mě je to na práci v dešti asi nejlepší zemina. Mokré trubky ale klouzaly, takže jsem část spojoval bez rukavic.

Přípojky vedle sebe, ne nad sebou

Nic jsme nedávali nad sebe, i když to v úzkém výkopu svádí. Ke spodní přípojce se pak při opravě nikdo nedostane, dokud neodkope ty nad ní. Dešťová a splašková kanalizace vedou vedle sebe a voda kousek od nich, v jiné výšce.

U domu je voda v nezámrzné hloubce a kanalizace nad ní, u šachet je pořadí obrácené. Trasy se proto musely někde zkřížit a rozjet do svých úrovní. Vodu jsme směrem k domu vedli nejníž, zasypali ji vrstvou zeminy a nad ni položili výstražnou fólii. Vedle šla kanalizace a nad ní znovu fólie, zhruba 20 až 30 cm nad potrubím.

Průběžně zasypával bagr a bylo to desetkrát rychlejší, než jsem si představoval s lopatou. Hromady hlíny ale byly všude. Já pořád navrhoval, kam ji dát, a bagrista pořád opakoval, že tam už hromada je. Měl pravdu.

Kde máme revizní šachty

Na splaškové kanalizaci máme revizní šachtu u odbočky, aby se k ní dalo dostat při ucpání. Šachtu přímo s odbočkou jsem nesehnal. Máme proto přímou šachtu, odbočku hned u ní a kousek za šachtou mírné koleno. Ostré koleno 90° bych do tohohle úseku nedal.

Co je co, jsem kontroloval ve výkresu developera. Kdyby se ale někdo bál, že si splete dešťovou a splaškovou kanalizaci: kdo má nos, splaškovou pozná hned.

Další revizní šachta je na dešťové kanalizaci u retenční nádrže. Vede do ní přepad z nádrže a možná se sem později připojí ještě něco. Byla nakreslená ve výkresu, i když podle mě by stačila odbočka Y. Trubky jsou tu mělko a jsou na nich kolena. Kdyby sem někdo couvl dodávkou, asi by je zlomil.

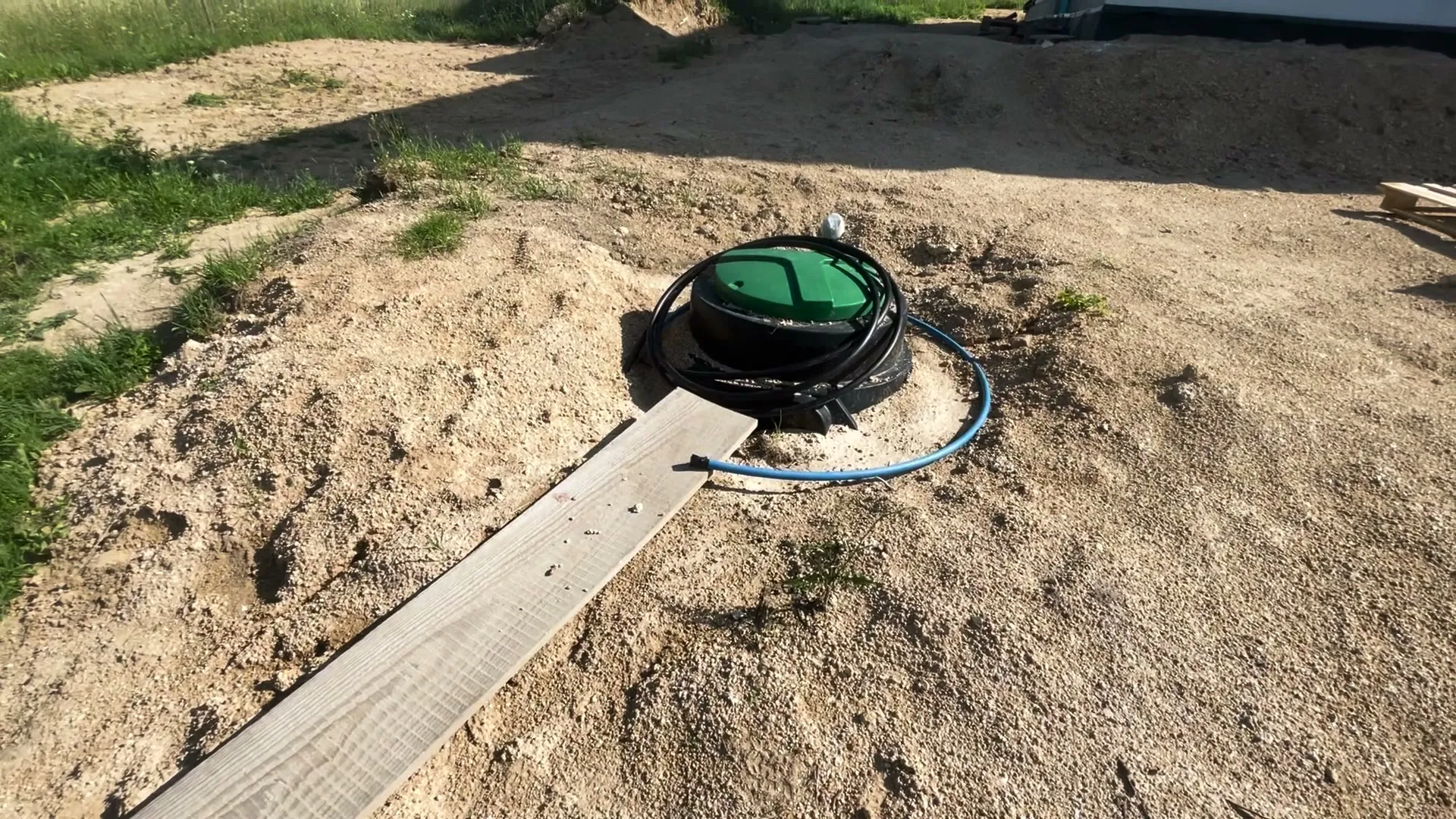

Zásyp kolem retenční nádrže
Víko retenční nádrže v zásypu

Druhý den: dešťová kanalizace a drenáž

První den jsme skončili s položenou vodou a hlavní kanalizací, částečně zasypanou. Když bagrista odjel, kus jsme dosypali, položili výstražné fólie a zatížili je. Druhý den mohl rovnou zasypat hlavní výkop a my dva jsme mezitím dělali potrubí kolem domu.

Dešťovou kanalizaci jsme vedli podél domu a svody se do ní připojí přes odbočky Y. Až bude jasná výška terénu, ručně je odkopeme a doladíme, odbočka Y má na úhel dost vůle.

Drenáž jsme vyspádovali podél domu do vsakovací jámy. Geotextilií jsme obalili štěrk kolem trubky, ne trubku samotnou. Dočetl jsem se, že geotextilie přímo na trubce ji může ucpat. U nás je drenáž spíš formalita: nad domem už žádný kopec není a perk vodu i ze slejváku rychle vsákne. U jílovitého svahu bych drenáž řešil mnohem víc.

Konec dešťové kanalizace leží jen 10 až 15 cm pod terénem (od 11:56). Pod retenční nádrží je skála, nádrž nešla dát níž a trasa se tím zvedla. Trubky jsme skládali směrem od nádrže. Člověk se má vždycky o co zapřít, takže i třímetrovou trubku zasune jeden člověk.

Terén, patky a odbočka pro pergolu

Druhý den jsme dokončovali i okolí domu. Bagrista rozhrnul hromady ze základů a terén se u domu zvedl odhadem o půl metru až metr. Moc jsem ocenil připravené betonové patky, zemina se kolem nich mohla rovnou nasypat a udusat.

Když už je bagrista na stavbě, vyplatí se s ním udělat co nejvíc práce. Při svačině mě napadlo, že tu jednou bude pergola a voda z její střechy musí někam odtékat. Do dešťové kanalizace jsme proto přidali ještě jednu odbočku. Jak bude pergola vypadat, zatím nevíme. Kam s vodou, je u nás fakt problém. Ze střechy garáže 5 × 3 m se nám tisícilitrová nádrž v deštivém období naplní zhruba za dva týdny.

Elektrická přípojka, optika a výstražné pásky

Na druhé straně jsme uložili hlavní elektrickou přípojku a vedení k bráně a k pergole. Kabely leží zhruba 60 až 70 cm pod tehdejším terénem. Vodu a kanalizaci jsme přisypali, vedle nich položili kabely a zasypali i ty. Výstražnou pásku jsme dávali 20 až 30 cm nad kabel, ne 10 cm, aby se při kopání narazilo nejdřív na pásku.

Patky jsme měli připravené i před vstupem, takže se zemina mohla přihrnout i tam. Před domem ji ještě budeme snižovat podle konečné výšky terénu. Co tam přebývá, dáme na druhou stranu, kde zemina chybí. Snad to vyjde.

Jeden vývod je na osvětlení budoucího chodníku. Chráničku na optiku jsem měl smotanou a schovanou a málem jsem na ni zapomněl. Došlo mi to až při kopání a napojoval jsem ji za pochodu. Kudy vedou chráničky na elektřinu a data k bráně, mám označené dřevěným kolíkem.

Všechno máme nafocené a natočené. Sám se k tomu vracím, když potřebuji zjistit, jak jsem co udělal. Hlava si to neudrží.

Venkovní kohouty a odvodnění vjezdu

Čerpadlo v retenční nádrži bude tlačit dešťovou vodu do kohoutu na fasádě a do dalších kohoutů na zahradě. Na poslední chvíli jsme od nádrže vyvedli ještě jednu trubku, na další kohout na druhé straně domu. Odvodnění vjezdu máme v projektu, aby se voda při přívalovém dešti nehrnula na hlavní cestu. Pro odvodňovací žlab ve vjezdu jsme připravili odtok do kanalizace, samozřejmě ne do splaškové.

Za dva dny voda a elektřina v domě

První den pršelo a byla mi zima, druhý den bylo takové vedro, že nás bolela hlava. Za pár týdnů z přípojek koukaly jen poklopy šachet. Instalatér mohl zapojit vodu do domu. Elektrikář zrušil vývod pro staveništní rozvaděč a napojil dům na vedení, které jsme dotáhli.

Návod na přípojky to není, jen naše zkušenost. Před výkopem je potřeba mít promyšlené vývody a materiál na stavbě, protože bagr na celý týden stojí hodně peněz. Druhý den jsem několikrát jel do stavebnin pro odbočky Y, další odbočky a kolena na dešťovou kanalizaci. Je dobré mít stavebniny po ruce, nebo koupit tvarovek víc. Jenže pak zbudou. Řešení vsaku jsme změnili a trubky KG koupené dopředu zbyly. Leží jich tu asi 20 metrů, člověk by mohl otevřít bazar.

Dalším krokem uvnitř byla podlahová vpusť.

Na co se lidé ptali

Zeptat se

Otázky z komentářů pod videem vlastními slovy, s naší odpovědí.

  1. Jak máte zapojenou dešťovou vodu a čerpáte na ni dotaci?

    Odpověď Cesty za bydlením

    Čerpadlo v retenční nádrži bude tlačit vodu do kohoutu Kemper na fasádě a do dalších kohoutů po zahradě. Dotaci čerpat nebudeme.

    Z komentářů na YouTube Celá debata na YouTube Nahlásit

Díky, dotaz máme.

Přečteme ho a zveřejníme s odpovědí tady. Když jste nechali e-mail, dáme vám vědět.

Zeptat se na další věc

Zeptejte se

Na co jsme v dílu neodpověděli? Odpovíme tady pod videem.

Dotaz si přečteme a zveřejníme s odpovědí tady. E-mail je nepovinný a nezveřejníme ho; použijeme ho jen k oznámení odpovědi a do 30 dnů po vyřízení smažeme. Pravidla dotazů a ochrana údajů

Co bychom udělali jinak
  • Na přípojky bychom příště chtěli víc lidí, víc času a lepší počasí. Pracovat sám v hlavním výkopu bylo hodně náročné.
  • Kde nebrání skála, dal bych dešťovou kanalizaci hlouběji než my.

Časté otázky k tomuto dílu

Jak hluboko jsou přípojky vody a kanalizace?

U nás byla kanalizace na hranici pozemku víc než dva metry hluboko a voda asi 1,5 metru. Kanalizaci jsme za šachtami zvedli a k domu vede nad vodou. Voda je u domu v nezámrzné hloubce.

Kam dát revizní šachty na kanalizační přípojce?

Na splaškové kanalizaci máme revizní šachtu u odbočky, aby se k ní dalo dostat při ucpání. Na dešťové kanalizaci máme šachtu u retenční nádrže, protože byla ve výkresu, i když podle mě by tam stačila odbočka Y.

Mají se přípojky vody a kanalizace dávat nad sebe?

My jsme je dali vedle sebe. Ke každé se tak při opravě dostaneme zvlášť a nemusíme odkopávat ty ostatní.

Text vznikl z přepisu videa s pomocí AI a vychází jen z toho, co ve videu zaznělo a je vidět. Publikováno , aktualizováno .
