Nejvíc nás potrápila voda pod domem: dvě trubky v chráničce s vnitřním průměrem 90 mm šly strašně ztuha. Na dvě trubky bychom příště dali KG 160.
Proč přípojky až po omítkách
Přípojky jsme nestihli před zimou, tak jsme je odložili. V domě byly hotové rozvody, omítky i podlahy a běžela technologická pauza, takže jsme se přesunuli ven.
Nejdřív jsme vykopali kabel, který vedl do boudy se staveništním rozvaděčem. Vedl přesně tudy, kudy měl jít výkop, a hrozilo, že ho bagr překopne.
Proč tak dlouhý výkop přes zahradu
Sítě máme přivedené na hranici pozemku, jenže dům stojí daleko od nich. Posunuli jsme ho, abychom měli zahradu na jihozápadní straně. Kopali jsme tak přes celou zahradu.
Na hranici ale máme splaškovou i dešťovou kanalizaci, vodovod, elektřinu a dokonce optiku. Díky vodovodní přípojce jsme nemuseli řešit studnu. Všechno mohlo jít k domu v jednom velkém výkopu. Splašková kanalizace vede rovnou do domu. Dešťová je tu jen jako přepad z retenční nádrže, takže jsme nemuseli dělat vsak.
Materiál na kanalizaci z e-shopu, ne ze stavebnin

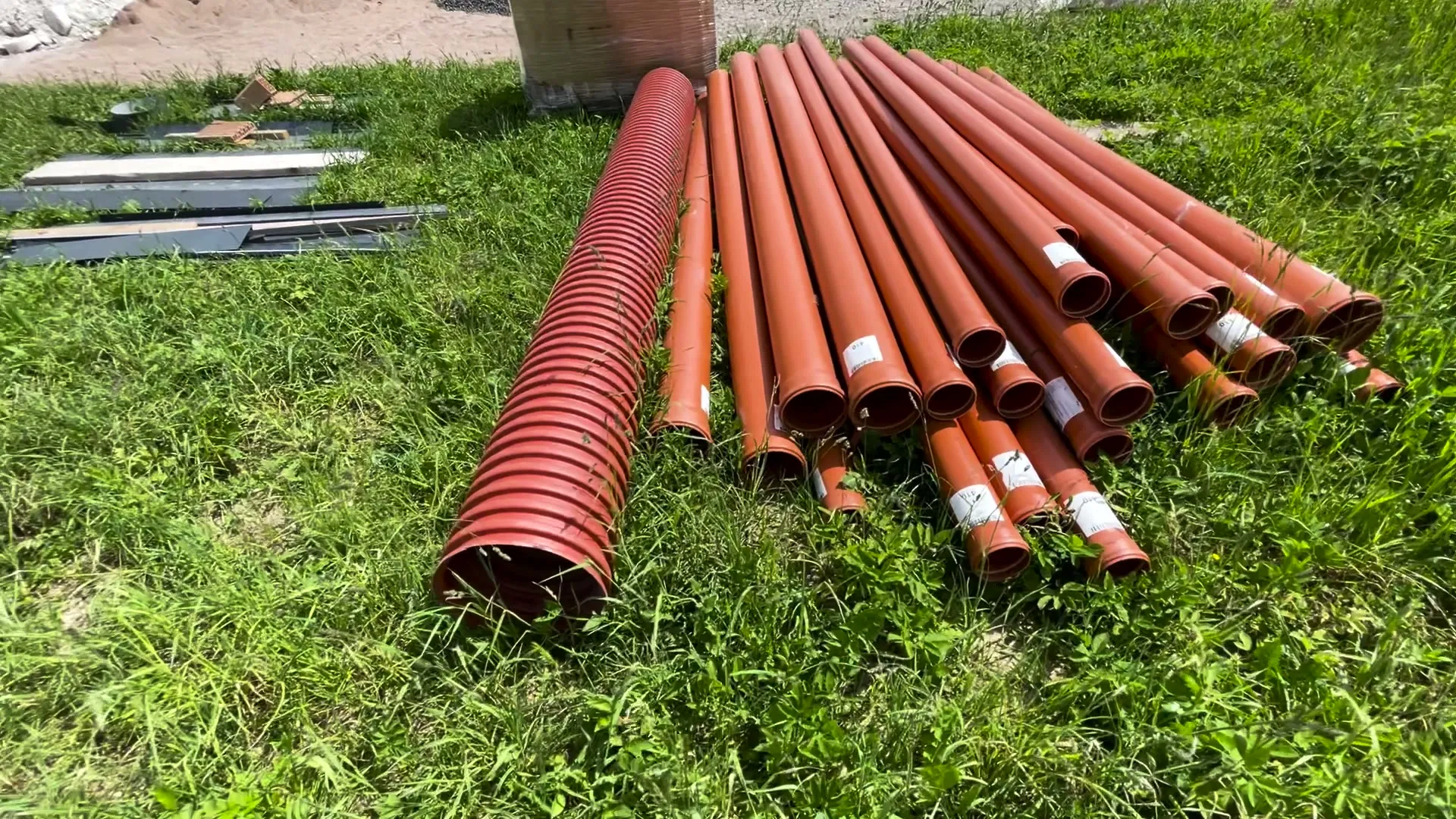

Na obě kanalizace jsme potřebovali hromadu KG trubek 110 a 160 mm, podle toho, jak kdo měří, taky 100 a 150. K tomu revizní šachty, jejich dna a kolena. Nakonec jsem to neobjížděl po stavebninách, ale objednal na e-shopu PKV Plus. Když jsem to porovnal se stavebninami a vlastním vozením na několikrát, vyšel e-shop i s dopravou líp.

Předem jsem si všechno proměřil a na dopravě jsme se domluvili. Velká výhoda byla, že skoro všechno měli skladem.
Nezámrzná hloubka podle budoucího terénu
Prostup pro vodu jsme pod základovým pasem připravili z kusu KG trubky už při základech. Kanalizace vede výš, přímo v pasu. Chráničku 90 mm na vodu jsme pak položili pod deskou vedle kanalizace. Betonáž pasů jsme tehdy popsali v článku Betonáž základových pasů.
Terén kolem domu se ještě zvedne, a tak jsme hloubku počítali od budoucího terénu, ne od dnešního. Po zvednutí terénu bude všechno v nezámrzné hloubce s rezervou. Terén se bude řídit výškou terasy, která s trámy a prkny bude ještě asi o 30 až 40 cm výš. Proto teď retenční nádrž trčí divně vysoko. Kdybychom ji osadili podle tehdejšího terénu, sháněli bychom k ní teď asi metrové prodloužení víka. Kopali jsme navíc ve skále, takže jsme za tu hloubku nádrže rádi.
Voda pod domem v chráničce 90 mm
Vodu jsme pod domem protahovali ve dvou ještě v zimě. Chránička má vnitřní průměr 90 mm a vedou v ní dvě trubky. Jedna je hlavní přívod vody z řadu do domu. Druhá, pětadvacítka, vede dešťovou vodu z retenční nádrže. Chráničku jsme koupili omylem navíc, tak jsme ji využili aspoň takhle.
Chráničkou už ale nikdo nic neprotáhne, aspoň ne se dvěma trubkami uvnitř. Byla zima, trubka byla tvrdá a s první jsme se mordovali. Když jsme k ní protahovali ještě pětadvacítku, byla to fakt smrt a tahali jsme ji po centimetrech (od 7:47). Možná by bylo lepší tahat obě najednou, jenže obě trubky jsou dost tuhé. Protahovali jsme je dodatečně, až po betonáži desky, a příště bych to udělal zároveň s deskou.
Proč voda nevede kolem domu
Vodu šlo vést i kolem domu, v nezámrzné hloubce by to ale znamenalo místy asi dvoumetrový výkop až dozadu, protože tam se terén zvedat nebude. Vedle navíc vedou další elektrické rozvody a jsou tam základy přístřešku nad vchodem a pod tepelné čerpadlo.
Příště vodovodní trubky pod domem v KG 160
Na dvě vodovodní trubky bych příště pod dům klidně dal další KG 160, jakou máme na kanalizaci. Vyšlo by to o něco dráž, ale ušetřilo spoustu mordování. Kdybych měl pod domem tahat trubky 10 až 15 metrů, prostup bych radši předimenzoval, ničemu to nevadí. Naše chránička 90 mm je nanejvýš na jednu trubku. Dvě, jak jsme je tam dali my, jsou nesmysl.

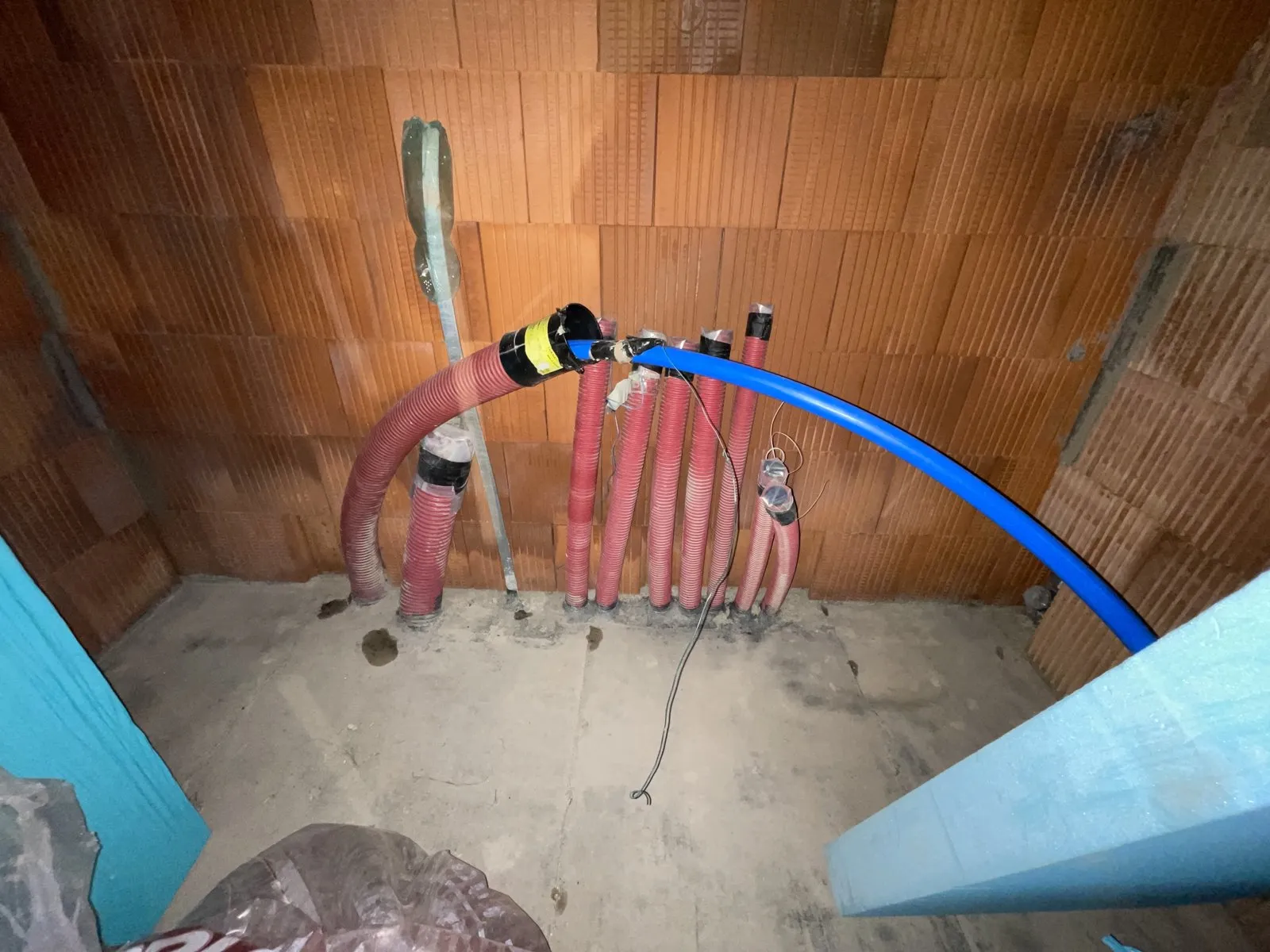

Vodovodní trubky měly ve výkopu ležet nejníž. Výstražné fólie na zásyp jsem měl připravené předem. Obě trubky jsou teď vytažené v technické místnosti s rezervou. Budu rád, když je už nikdy neuvidím.
Den výkopu s bagristou
S bagristou jsme se museli domluvit, co kam přesune z hromad kolem domu. Písek, který zbyl z podlah, jsme chtěli dát na zásyp přípojek a další kamenivo dozadu na drenáž a na betonáž. Předem jsem se snažil dát bokem všechno, co by mohlo překážet, a bylo to víc práce, než jsem čekal.
Za domem jsme drenáž moc nehnali, protože v perku se u nás voda vsakuje úplně v pohodě. Podél soklu máme nopovou fólii, tu nejběžnější s nopem 8 mm. Před ni jsme nasypali pás kameniva a z vnější strany ho kryje geotextilie.
Jáma u odkrytých přípojek na hranici pozemku byla hluboká a slézal jsem do ní po žebříku.
Elektřina a optika nad vodou a kanalizací
Dole ve výkopu je kanalizace a voda, elektřina vede nad nimi a kousek stranou. Kabely máme v chráničkách, takže neleží holé nalepené na sobě, jen se občas kříží. Optiku vedeme společně s hlavním přívodem elektřiny do domu.

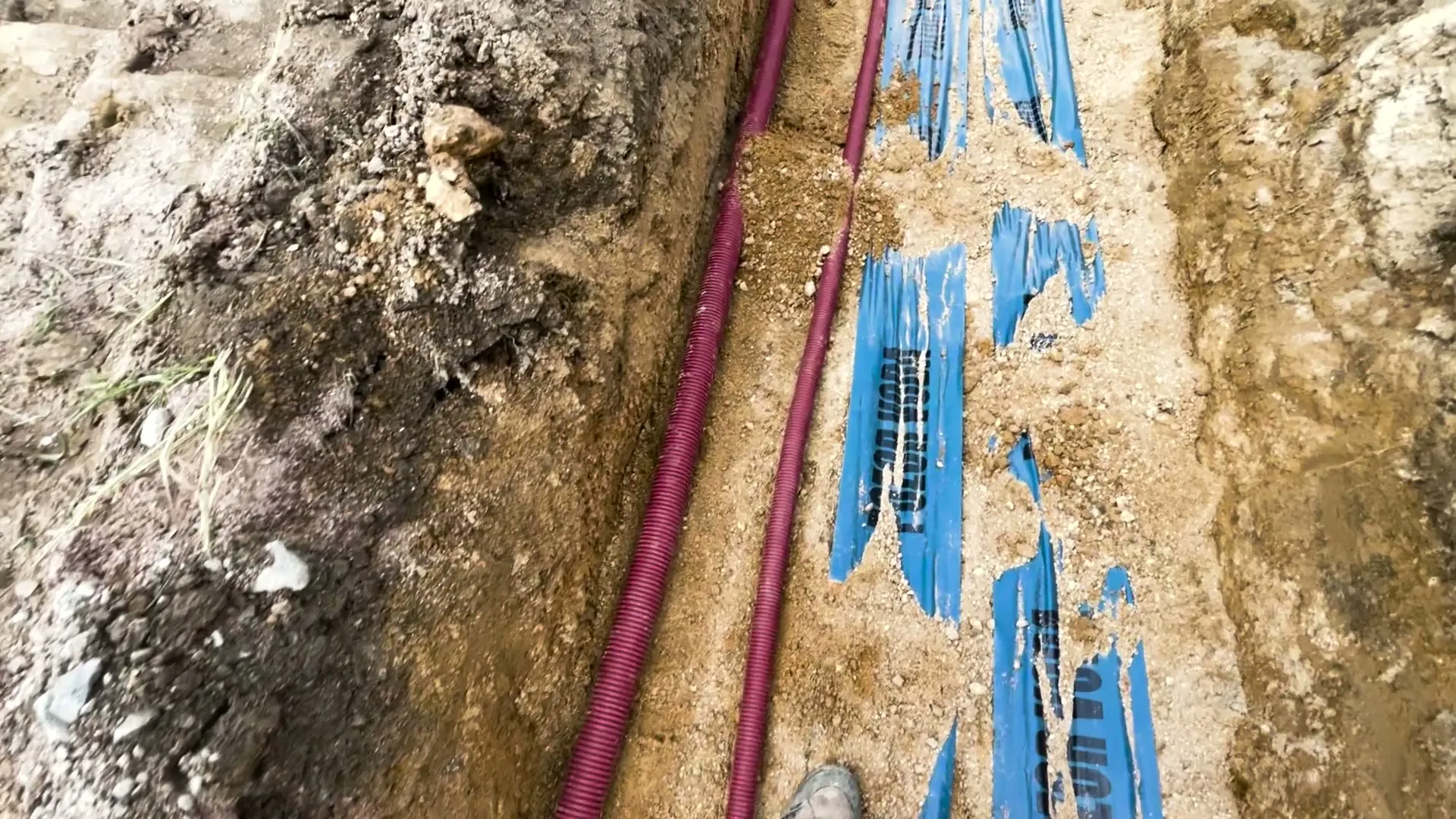

Kabely leží v necelém metru, u skříně se trasa zvedá asi na 60 cm pod tehdejším terénem. Poslední kus ke skříni bylo ještě potřeba ručně dokopat a kabely před zasypáním zafixovat. Výstražná fólie jde o kus výš.
Chráničku na optiku jsem ukončil v šachtě od CETINu (od 15:00). Gumová záslepka vstupu byla větší než moje chránička o průměru 40 mm. Vyřízl jsem do ní schválně o něco menší otvor a chráničku jím protlačil, takže guma kolem ní těsní. Nevím vůbec, jestli je to tak myšlené, ale funguje to. Chránička má rezervu a uvnitř samozřejmě provázek na zatažení kabelu. Hlavní přívod elektřiny do domu přepojí elektrikář.
Dva dny s bagristou
První den bylo hnusně, pršelo a na stavbě jsem byl jen já s bagristou. Dělali jsme hlavní trasu kanalizace a vody. Druhý den bylo naopak brutální vedro a spálili jsme se. Spojovali jsme dešťovou kanalizaci, dopojovali další věci a zasypávali výkop. Před domem jsme dešťovku rozvětvili v rýhách mezi betonovými patkami.
Nikdo se nezastavil. Když bagrista zasypával, my jsme mezitím spojovali potrubí. Jakmile jsme ho spojili, nahodil nám hlínu, abychom měli čím trubky přesypat. Fotil jsem aspoň ty nejdůležitější věci, protože za 10 nebo 20 let člověk zapomene, kde co vede.
Co zůstalo po zásypu
Bagr nakonec jen provizorně rozhrnul část hlíny z hromady tam, kde má být terén. Nad trasami zůstaly výstražné fólie, aby se do budoucna nic nepřekoplo. Do domu se pořád leze po paletě, ale už se neskáče z prahu do hlíny. Perk nahrnutý někde moc vysoko strhneme a kolem přípravy pro tepelné čerpadlo to budeme muset ještě doladit. Na stavbu lešení je to ale úplná paráda. Terénní úpravy přijdou až za pár měsíců, až zásyp sedne.
Spoustu věcí jsme dělali podle nastudovaného a trochu podle pocitu. Neříkám, že je všechno perfektní, ale na důležité věci jsme dávali bacha. Kde co vede, ukazuje prohlídka hotových přípojek.
Na co se lidé ptali
Zeptat seOtázky z komentářů pod videem vlastními slovy, s naší odpovědí.
-
Proč jste při výkopu přípojek nepoložili i potrubí zemního registru pro větrání technické místnosti?
Odpověď Cesty za bydlením
Neudělali jsme to, protože by to bylo v rozporu s řadou jiných technologií v domě. Kvůli radonu jsme řešili každý prostup, dvě vrstvy pásů a odvětrání desky. Zemním registrem bychom si ho do domu krásně přivedli. Druhá věc je vzduchotěsnost domu, celá investice do ní by přišla vniveč. Do domu postaveného postaru možná, ale u nízkoenergetických a pasivních domů mi to smysl nedává.
-
Proč je revizní šachta kanalizace před zatáčkou, a ne přímo ve změně směru?
Odpověď Cesty za bydlením
Přímo ve změně směru by byla šachta nejlepší, jenže tam, o metr dál, z jiných důvodů být nemohla. Metr snad na čištění stačí.
-
Jakou nopovou fólii jste použili?
Odpověď Cesty za bydlením
Použili jsme asi tu nejběžnější, s výškou nopu 8 mm.
Díky, dotaz máme.
Přečteme ho a zveřejníme s odpovědí tady. Když jste nechali e-mail, dáme vám vědět.
Časté otázky k tomuto dílu
Kdy protáhnout vodovodní trubky chráničkou pod deskou?
My jsme je protahovali dodatečně, až po betonáži desky, a šlo to strašně ztuha. Příště bychom trubky protáhli zároveň s deskou.
Podrobně ve stavebním deníku
