Terén jsme všude nechali o pár centimetrů níž, aby se dal přikrýt přesetou ornicí. Hlína nám nakonec přebývá a dokončování zůstalo na ruční práci.
Co muselo být hotové před terénními úpravami
K finálním terénním úpravám jsme se dostávali několik let a poslední přípravy nám zabraly pár měsíců od jara. Pozemek má asi 1 000 m² a hromada skrývky ornice na něm čekala, až ji bude kam roztáhnout. Předtím musely být hotové obrubníky, zpevněné plochy a stavba u šachet nádrže. Stihli jsme i gabion a zídky ze žulových kamenů.
Dokonale připravené to stejně nebylo. U terasy jsme nestihli oddělit zeminu od prken, aby hlína nedojížděla až k nim. Dodělávali jsme to až během bagrování.

Co připravit, než přijede bagrista
Starý plot jsme zdemontovali, protože by bagristovi překážel při příjezdu a manipulaci na okraji pozemku. Pletivo už po pár letech stejně moc nedrželo. Demontáž nebyla všude jednoduchá, místy bylo pletivo zahrnuté terénem nebo do něj zarostlo.
Sloupky jsem zatím nechal v zemi. Jejich vytržení je na celé demontáži to nejmenší a do doby, než vznikne nová hranice, ukazují, kudy vede. Nechtěl jsem ji znovu sprejovat. Bagrista si je měl odhazovat podle toho, jak mu budou překážet.
U žulové zídky byla úplná džungle. Báli jsme se, že ji bagrista neuvidí a lžící z ní vezme kus, tak jsme porost u její hrany vytrhali.
S terénními úpravami jsme chtěli spojit i přípravu na plot. Bagrista měl vyhloubit rýhu pod podhrabové desky. V drnech se ručně kope opravdu špatně a pod drny u nás rovnou začínají kameny, takže žádné kopnutí není zadarmo. Doufali jsme, že nám díky plánování zůstane co nejméně ruční práce.
Bagrování, rozvoz zeminy a lem terasy
Terénní úpravy se můžou zdát jako práce za odměnu, všechno přece dělá bagr a člověk se nepředře. Samozřejmě to tak není.

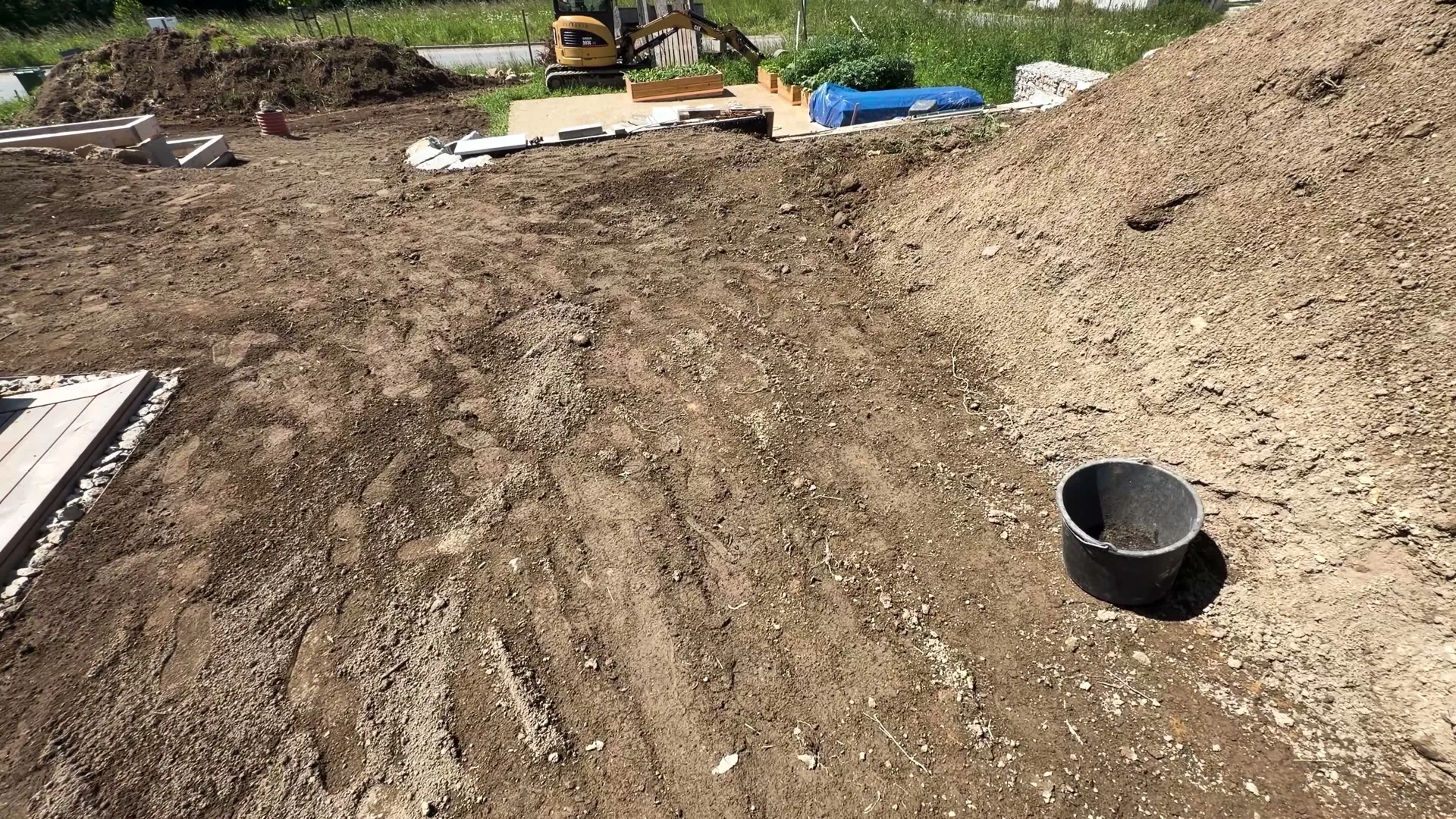

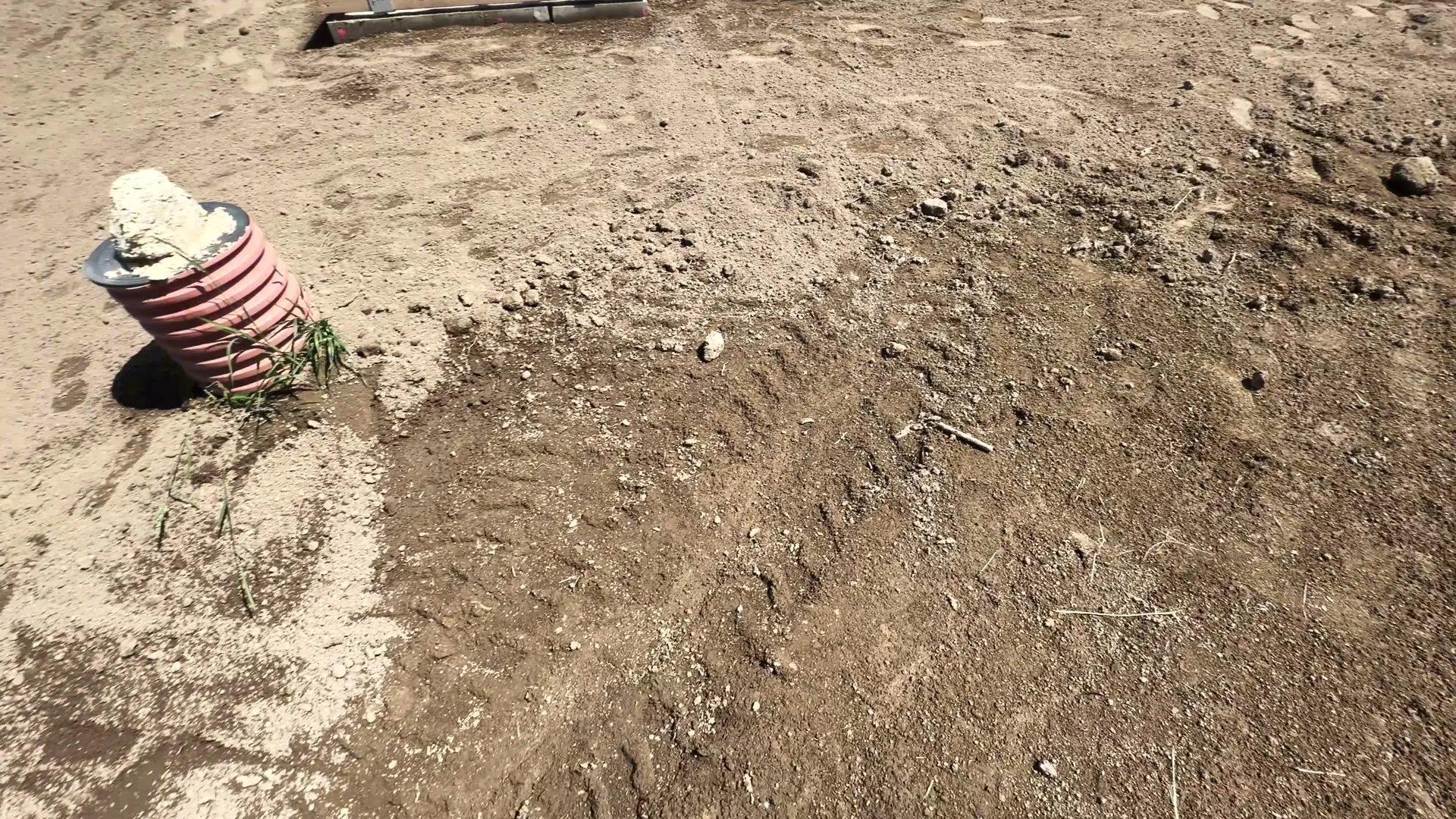

Bagrista minibagrem rozebíral hromadu vedle terasy a zeminu nakládal do dumperu, který ji rozvážel po pozemku (od 4:35). Bagroval i těsně u hotových betonových obrubníků, odkud vedly chráničky. Za ním jsme rozhrnutou zeminu dorovnávali ručně, měli jsme na to hrábě, lopatu a kolečko. Zeminu jsme dosypali i za zakřivenou žulovou zídku.

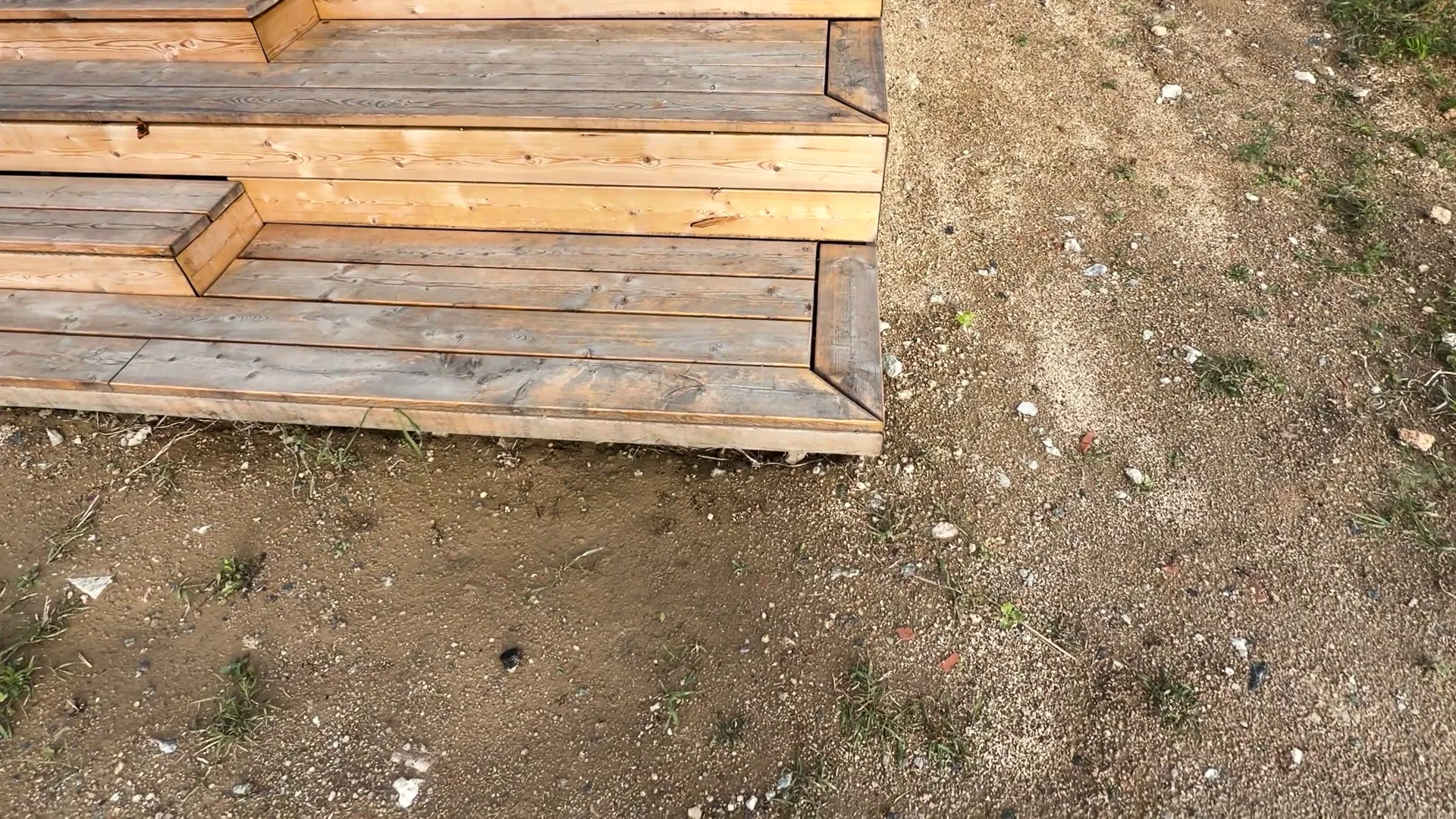

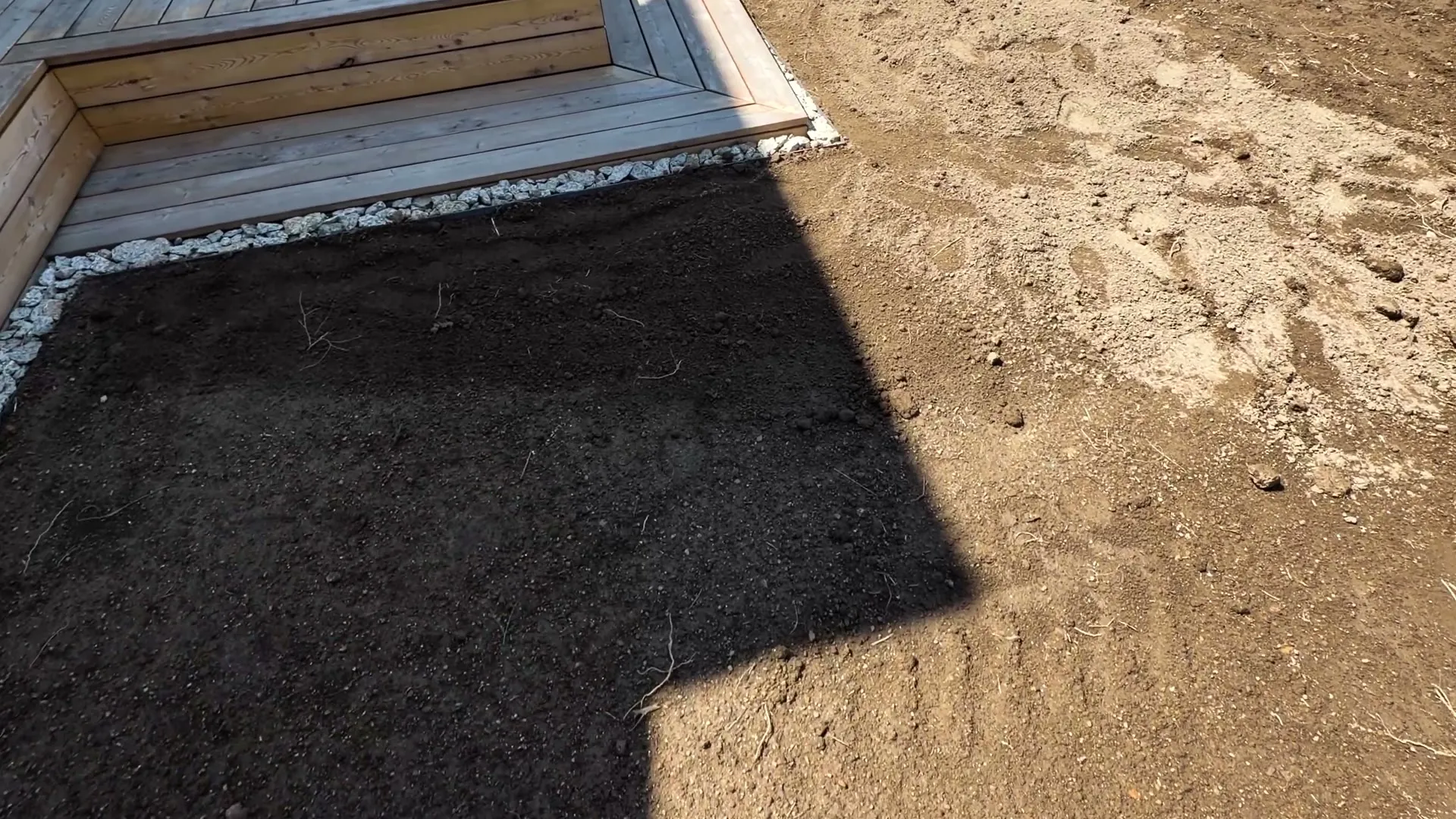

Mezitím jsme ve dvou dodělávali lem terasy. Bagrování se táhlo, takže jsme měli čas pásovinu dovařit a poskládat. Mezi spodní prkna terasy a zeminu jsme vyskládali pás kamínků a uzavřeli ho ocelovou pásovinou (od 10:40). Sekačka pak nepojede těsně podél prken ze sibiřského modřínu, ale podél kamenů.

Ještě jsme nerozhodli, jak vysoko zeminu k pásovině dotáhnout. Buď v úrovni pásoviny, aby ji sekačka přejela, nebo asi centimetr až dva pod ní, aby pásovina kousek koukala.
Rýha na plot, výkop na ohniště a přesuny kamenů
Když už bagrista na pozemku byl, vyhloubil nám rýhu pod podhrabové desky budoucího plotu. Ručně bychom ji v drnech a kamenech vyhrabávali hodně dlouho. Připravil i mělký výkop pro ohniště.
Hodně času zabraly přesuny, se kterými jsme dopředu nepočítali. Kde jsme potřebovali přesunout hlínu, ležely někdy kameny. Ty musely jít z cesty první, ideálně rovnou tam, kde budou. Jeden obrovský šutr, který překážel, jsme si nechali převézt na místo, kde má zůstat. Jinou hromadu kamenů bylo potřeba odsunout, pod ni nasypat hlínu a kameny vrátit zpátky.
Stávalo se, že jsem si ráno řekl, co ten den rozvezeme, a pak jsme celý den dělali něco úplně jiného. Některé věci musely jít v určitém pořadí, jinak by výsledek nedával smysl.

Hrubý výsledek: ornice zůstala na hromadě
Terénní úpravy máme víceméně za sebou. Náročné to bylo hlavně kvůli počasí a svahu. Hodně výšek na sebe muselo navazovat a hlíny jsme přesouvali spoustu.
Vytvarovaný terén ještě není finální vrstva. Musí si sednout, budeme ho průběžně hutnit a dosypávat. Ornici očištěnou od trávy a kořenů jsme si nechali zvlášť na hromadě. Až ji přesejeme, rozvezeme ji po celém pozemku.

Část plochy zatím dokončit nejde, protože u ní ještě chybí obrubníky. Na terén navazuje i plot a zpevněné plochy, které děláme souběžně, takže všechno jde trochu na přeskáčku.
Po bagristovi zase ruční práce
Obrubník u vjezdu jsme schválně vynechali, aby mohl bagrista přijet a odjet. Až ho dodělám, bagr se na pozemek už nedostane. Do zúženého pásu mezi rýhou, zídkou a obrubníky se nedostal už teď. Zemina u hotových obrubníků mezitím místy klesla a budeme ji dosypávat. Zvažovali jsme, že si necháme hodit hromádku hlíny blíž, ať ji nevozíme tak daleko.
Po rozhrnutí nám zbyla velká hromada přebytečné hlíny, kterou je potřeba odvézt. Hromada ornice, kterou budeme rozvážet a přesévat, zase překáží, takže pod ní a kolem ní terén finálně srovnat nejde. Až ji rozvezeme, může vzniknout boule, kterou srovnáme ručně. Tím pro nás končí práce s technikou a začíná zase kvalitní ruční práce, na kterou jsme zvyklí.
Nakypřená hlína se za sucha dělá docela příjemně, do původního terénu s drny a šutry se kopalo mnohem hůř. Je to příjemná práce, jen jí bude trochu hodně.
Bilance zeminy a kam s hromadou ornice
Hromada skrývky u nás ležela celou stavbu v rohu pozemku a ničemu nevadila. Na konci jsme ale museli hlídat, aby nepřekážela navazujícím pracím. Kde bude hromada skrývky ležet, bych proto rozmyslel už na začátku stavby.
Na konci terénních úprav může hlína chybět, nebo přebývat. Horší je asi, když chybí. Nám přebývá, takže ji odvoz čeká dřív, než dodělám obrubníky a uzavřu přístup. Ideálně si ji někdo přijede naložit a odveze.
U nás šlo hlavně o zvednutí terénu před terasou a zeminu za gabionem. Bilanci zeminy bych kvůli tomu probral už s projektantem. Když hlína chybí, musí se koupit i přivézt, a doprava je na tom možná to nejdražší.
Proč být u terénních úprav osobně
Na bagrování jsme si vzali dovolenou a byli jsme u toho, většinou hlavně já. Předem se všechno projít nedá, vždycky přijde něco, co se musí rozhodnout na místě. Bagristu jsme upozorňovali, kde vedou chráničky a další vedení v zemi.
K hotovým obrubníkům bagrista hlínu nedohrnuje, aby je nepoškodil. Tam jsme ji dohrnuli ručně, udusali a zkoušeli, jestli stačí, nebo je potřeba dosypat. Kdo u toho být nemůže, může si najmout bagristu i s pomocníky. Odjet na týden a čekat, že po návratu bude všechno podle představ, bych neriskoval.
Podobné to bylo už u výkopu základových pasů, kdy jsem bagristovi průběžně potvrzoval hloubku. Celé jsme to tehdy popsali v článku Výkop základových pasů.
Déšť zastavil bagr na tři dny
Druhý nebo třetí den začalo pršet, a to hodně. Další tři dny se nedalo vůbec pracovat. Bagr stál a dovolená tekla dál. Ke konci jsme pak všechno řešili složitěji.
Stačí hodina deště uprostřed bagrování a v rozmoklé hlíně se pak moc dělat nedá, i když už neprší. Kdo bagroval, ví to. Termín bagristy si člověk vybrat skoro nikdy nemůže, ale kdyby to šlo, díval bych se i na předpověď větších dešťů.
Rýha pod podhrabové desky pak čekala na stavbu plotu.
Díky, dotaz máme.
Přečteme ho a zveřejníme s odpovědí tady. Když jste nechali e-mail, dáme vám vědět.
Časté otázky k tomuto dílu
Jak naplánovat terénní úpravy zahrady ve svahu?
My jsme terén modelovali až po zídkách, gabionu, obrubnících a stavbě u šachet nádrže. Tyhle stavby určily výšky, na které musel terén navázat.
Co připravit, než přijede bagrista?
My jsme rozebrali starý plot a vytrhali porost u žulové zídky, aby ji bagrista viděl. Sloupky plotu zůstaly v zemi pro orientaci a s bagristou jsme počítali i na rýhu pro plot.
Proč nechat terén pod finální výškou?
U nás proto, aby se terén dal přikrýt přesetou ornicí. Tu jsme si nechali zvlášť na hromadě.
Text vznikl z přepisu videa s pomocí AI a vychází jen z toho, co ve videu zaznělo a je vidět. Publikováno , aktualizováno .
