Díl 10 · Zemní práce a základy

Kari sítě a bednění desky z OSB

Kari sítě jsme rozložili přes celou desku na geotextilii a otvory pro kanalizaci a chráničky vyřezali flexou až v položené síti.
Délka
4 min
Zveřejněno
7. 4. 2023
Zhlédnutí
14 tis.

Po spuštění se video načte z YouTube (Google). Google uvidí vaši IP adresu a může do prohlížeče ukládat údaje. Více o ochraně údajů

0:00Kapitoly: klikněte a video začne v tom místě3:38

Bednění jsme udělali z OSB 22 mm, většinu desek jsme ve třech podle rotačního laseru nasázeli za tři hodiny.

Pokládka kari sítí na geotextilii

Na zhutněný štěrk jsme položili ještě jednu vrstvu geotextilie, aby beton tolik neprotékal do štěrku. Zatížili jsme ji zbytky tvárnic ztraceného bednění. Ty samé kusy, rozházené po celé ploše, nám posloužily jako podložky pod síť. Kari sítě jsme na ně rozložili přes celou desku (od 0:00). Geotextilie pod nimi ležela ve vlnách a záhybech.

Pokládka by byla o dost jednodušší, kdyby nám všude v desce netrčela svislá výztuž. U každé sítě jsme hledali, jak ji mezi pruty položit, a stejně jsme ji často museli na sílu zašlápnout. Otvory pro chráničky a hrdla kanalizace, která vyčnívala z desky, jsme vyřezali flexou přímo na místě. Odměřovat a síť kvůli tomu přenášet nemělo smysl. Už tak jsme od ní měli potrhané kalhoty.

Kolem potrubí, které procházelo deskou, jsme omotali mirelonový pás, aby potrubí oddělil od betonu. Přes střed desky šel pas s vlastní výztuží a kari síť ležela ve dvou polích po jeho stranách (od 3:16).

Musí se kari sítě vázat?

Při studování základové desky jsme narazili na dva názory. Podle jednoho je vázání kari sítí zbytečné a stačí přesah, podle druhého to bez vázání nebude fungovat. My jsme sítě provázali drátky mezi sebou i ke svislé výztuži, aby celá výztuž tvořila spojitý celek.

Pod naším shortem k vázání nám psali diváci se zkušeností, že vázání drží síť ve správné poloze. Bez něj se prý při betonáži může prohnout a trčet nad beton.

Bednění základové desky z OSB

Bednění jsme kvůli času udělali z OSB 22 mm. OSB jsme měli koupené už v objednávce materiálu na desku. Beton měl mít výšku 15 cm, tak jsem desky OSB v mezičasech nařezal na šířku 30 cm.

Desky musely po celém obvodu sedět v přesné rovině. Zkusili jsme to stejně jako u bednění přepážek v základových pasech, s vodováhou. Desky jsou ale 2,5 m dlouhé a držet je zároveň s vodováhou bylo zbytečně složité. Pár desek jsme přikotvili ve dvou.

Druhý den přijel kamarád a ve třech jsme zbytek desek nasázeli za tři hodiny. Jeden stál s latí na kari síti a rotačním laserem změřil výšku na obou koncích desky. Další dva desku u hrany drželi a rovnou ji přivrtali turbošrouby do ztraceného bednění.

Zapření bednění proti tlaku betonu

Bednění z OSB jsme po přikotvení museli pořádně zaklínit, aby ho tlak betonu neohnul nebo nevyrval. Na samotných turbošroubech drželo tak, že jsem s ním nehnul. Věděl jsem ale, že po něm budu při betonáži i šlapat, a riskovat jsme nechtěli. Zpětně si myslím, že to bylo určitě předimenzované, ale těch pár hodin práce nelituji.

Spoje desek jsem sešrouboval přes odřezky OSB, aby na hraně základové desky nevznikly zuby. Rohy jsem sešrouboval dlouhým vrutem do dřeva. Bednění jsme ještě přivázali drátem ke svislé výztuži. To bych příště asi vynechal, proti zapření zvenku je to nejspíš zanedbatelné.

Zvenku jsme bednění zapřeli do země. Kde byl okolní terén vysoko, posloužily zbylé tvárnice ztraceného bednění. Kde už nestačily, vzali jsme prkna a kůly z plotu. U bednění jsme vzpěry přišroubovali nebo jinak zaklínili. V zemi to bylo jednodušší, stačilo rýčem udělat rýhu a kůl do ní zaklínit.

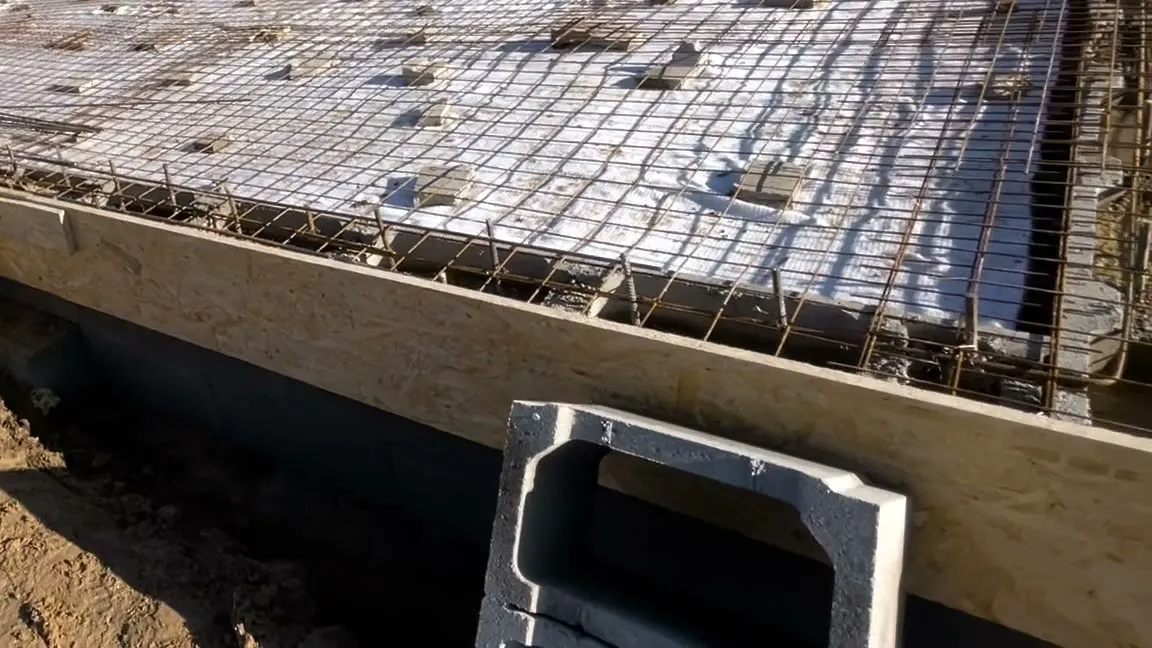

OSB bednění základové desky s kari sítí
OSB bednění základové desky s kari sítí

Odbedňovací olej na bednění z OSB

Desky OSB jsem chtěl na stavbě použít ještě několikrát, tak jsem je před betonáží natřel válečkem odbedňovacím olejem. Na pohled nebylo poznat, že něco nanáším, ale zpětně se ukázalo, že ano, a stačilo by ho i méně. Při odbedňování se desky od betonu oddělovaly skoro vlastní váhou. Když jsem vyšrouboval poslední vrut, musel jsem je držet, aby nespadly. Naštěstí je přidržely i dráty, kterými jsme bednění přivázali k výztuži.

Co jsme měli hotové před betonáží

V neděli jsme měli zabedněno kolem celé desky a na většině míst i zapřeno. Kari sítě jsme měli svázané. Kousek bednění nám ještě zbýval a na dotažení jsme měli dvě odpoledne. Betonovat jsme měli ve středu ráno.

Jak deska vypadala pár dní před betonáží, ukazuje prohlídka v dílu 11. Přesahy sítí a zapření bednění zblízka jsou v dílu 12, betonáž v dílu 13. Celou přípravu desky i betonáž popisují naše tehdejší články Vnitřní prostor desky a Betonáž podkladního betonu.

Díky, dotaz máme.

Přečteme ho a zveřejníme s odpovědí tady. Když jste nechali e-mail, dáme vám vědět.

Zeptat se na další věc

Zeptejte se

Na co jsme v dílu neodpověděli? Odpovíme tady pod videem.

Dotaz si přečteme a zveřejníme s odpovědí tady. E-mail je nepovinný a nezveřejníme ho; použijeme ho jen k oznámení odpovědi a do 30 dnů po vyřízení smažeme. Pravidla dotazů a ochrana údajů

Časté otázky k tomuto dílu

Musí se kari sítě v základové desce vázat?

S jistotou to nevíme, při studování jsme narazili na oba názory. My jsme je provázali.

Čím ukotvit bednění základové desky z OSB?

My jsme použili turbošrouby do betonu dlouhé 10 cm a na každou desku OSB vyšly čtyři.

Podrobně ve stavebním deníku

Text vznikl s pomocí AI z videa (hlavně z obrazu, mluveného slova je v něm málo) a z našich původních článků k této etapě. Publikováno , aktualizováno .

Krátká videa

Z tohoto dílu v kostce

0:19 Vázat, nebo nevázat kari sítě Přehrát video

Po spuštění se video načte z YouTube (Google). Google uvidí vaši IP adresu a může do prohlížeče ukládat údaje. Více o ochraně údajů
