Díl 7 · Zemní práce a základy

Kanalizace pod deskou a zkouška těsnosti

Rýhy pro kanalizaci vedle pasů jsme kopali ručně. Zkoušku těsnosti kanalizace pod základovou deskou jsme dělali hned po pokládce, v devět večer.
Délka
4 min
Zveřejněno
17. 3. 2023
Zhlédnutí
21 tis.

Po spuštění se video načte z YouTube (Google). Google uvidí vaši IP adresu a může do prohlížeče ukládat údaje. Více o ochraně údajů

0:00Kapitoly: klikněte a video začne v tom místě3:40

Celé potrubí jsme napustili hadicí z čerpadla, a když se voda blížila k okraji hrdla, čerpadlo jsme zastavili. Hladina neklesla.

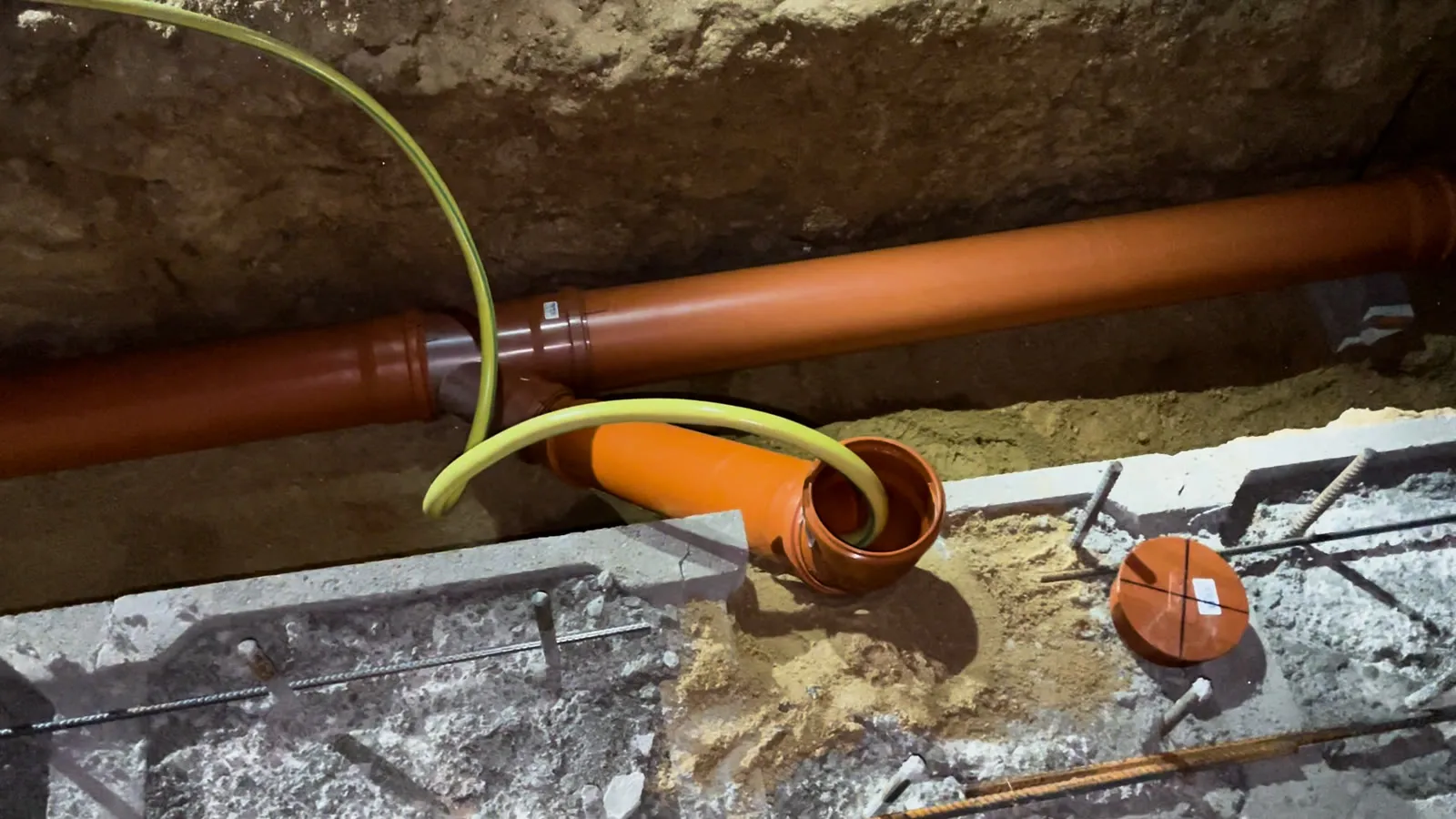

Kanalizační potrubí s odbočkou ve výkopu
Kanalizační potrubí s odbočkou ve výkopu

Proč jsme rýhy kopali ručně

Rýhy pro kanalizaci a vodu vedou těsně vedle pasů ze ztraceného bednění, které jsme stavěli v dílu 5. Bagr se tam nedostal a předem je vykopat nešlo. Kopali jsme proto ručně ve dvou a střídali jsme se. Začali jsme už v den, kdy jsme betonovali ztracené bednění, a kopali i celý další den.

Prostupy pro kanalizaci a vodu jsme do pasů zabetonovali už předtím. Naštěstí jsme je tehdy změřili dobře, takže bylo hned vidět, že páteř z KG potrubí DN 150 půjde položit bez problému. Doslova několik hodin mi trvalo, než jsem se z obou stran prokopal k hlavnímu výstupu vody pod pasem. Chvílemi jsem začínal věřit, že kopu na špatném místě a jsem už metr pod ním.

Prostupy základovými pasy pro kanalizaci a vodu

Všechny chráničky v pasech jsme nakonec odkryli (od 1:52). Tam, kde kanalizace s vodou z desky odcházejí ven, jsme vytáhli odpad 160 a zavíčkovali ho (od 0:58). Hned vedle něj vede ven i voda. Voda vede ve stejné nezámrzné hloubce jako kanalizace a výš stoupá až v desce.

Ležatá kanalizace pod deskou: skládali jsme ji dvakrát

Pokládku kanalizace zpětně považujeme za nejhorší práci na celé základové desce. Princip je jednoduchý a věděli jsme, co je potřeba. Otravné bylo trefit každé hrdlo do správné polohy ve všech třech osách, když se v rýze nebylo čeho chytit. Hrdla jsme dávali 3 cm pod úroveň desky. Odbočka u pasu ležela v rýze na podložkách.

Každý úsek jsme nejdřív složili na sucho, bez gumiček. Když seděl, udělali jsme si na trubky značky pro směr a pro hloubku zasunutí. Pak jsme úsek rozebrali, nasadili gumičky a spoje namazali mazadlem. Nakonec jsme ho složili znovu podle značek.

Nechápal jsem, jak by někdo mohl zapomenout gumičku. I s namazaným spojem bylo narvat trubku do hrdla chvílemi nadlidský úkol. Později nám ale napsalo několik lidí, že se jim to stalo a přišli na to až při zkoušce těsnosti.

Značky se vyplatily. Když s trubkou už nešlo hnout, ještě to neznamenalo, že je zasunutá na doraz. Kolikrát jsem podle značky viděl, že chybí ještě několik centimetrů. Nejlíp se skládaly odbočky, ty jsme si složili bokem. Kusy, které šly skládat jen přímo v rýze, byly mnohem horší.

Jak jsme dělali zkoušku těsnosti kanalizace

Kanalizaci jsme dokončili pozdě večer a hned ji napustili vodou na zkoušku těsnosti. Čerpadlo na vodu jsme postavili na tvárnici. Hadice měla nějakých 25 metrů a ke kanalizaci dosáhla. Zasunuli jsme ji do vývodu pro záchod. Který vývod to bude, bylo celkem jedno, všechny jsou ve stejné výšce. Ostatní konce byly zaslepené.

Během napouštění jsme zkontrolovali jeden spoj a těsnil. Když se hladina blížila k okraji hrdla, zastavil jsem čerpadlo. Voda v hrdle pak stála na stejném místě.

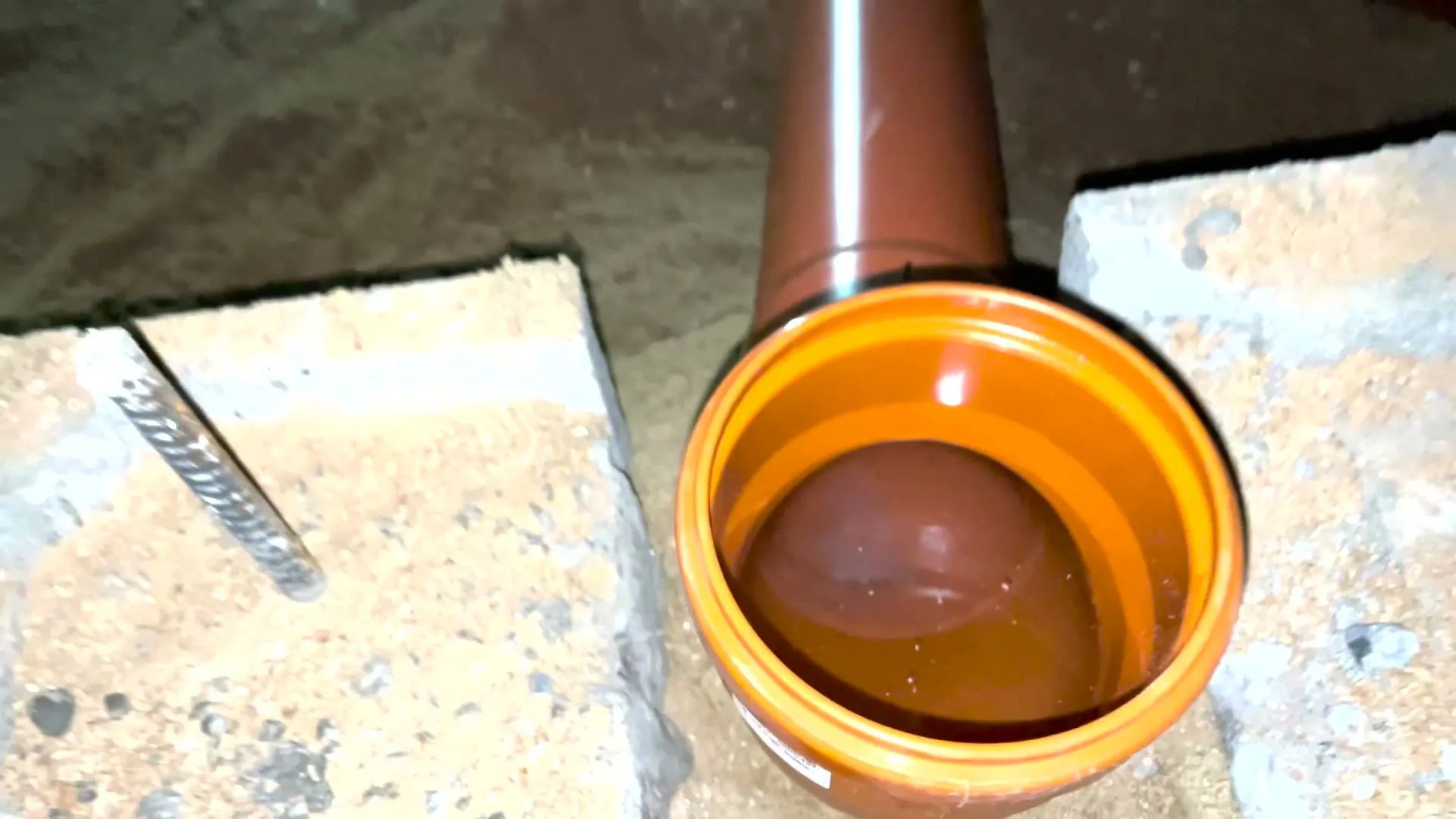

Voda v hrdle kanalizační trubky
Voda v hrdle kanalizační trubky

Proč zkoušet kanalizaci před zasypáním

Kdyby byl někde netěsný spoj, hladina by začala klesat a hledali bychom místo, kudy voda utíká. U nikoho jiného jsem tuhle zkoušku neviděl a moc jsem o ní ani nečetl. Věděl jsem jen, že by se měla udělat před zasypáním. Mělo by to probíhat tak, že se kanalizace v nejnižším místě, kde opouští desku, zavíčkuje a celá napustí vodou. Pak si člověk na trubku v úrovni hladiny udělá rysku a čeká pár hodin, klidně do druhého dne. Když se vrátí, voda by měla být pořád na rysce.

U nás hladina neklesla, a tak jsme vodu později vyčerpali. Protokol jsme nedělali, zkoušku jsem zapsal do stavebního deníku.

Co následovalo po zkoušce

Chráničku DN 90 na vodu jsme vedle kanalizace natáhli za 15 minut. Potrubí jsme zasypali pískem a postupně ho ušlapávali, až nám kanalizace zmizela z očí. Pak přišlo zasypání a hutnění vnitřku desky v dílu 8. Prostupy kanalizace přes hotovou desku a hydroizolaci jsme řešili až v dílu 19.

Na co se lidé ptali

Zeptat se

Otázky z komentářů pod videem vlastními slovy, s naší odpovědí.

  1. Dělá se po zkoušce těsnosti kanalizace nějaký protokol?

    Odpověď Cesty za bydlením

    Samostatný protokol jsme nedělali. Zkoušku jsem zapsal do stavebního deníku.

    Z komentářů na YouTube Celá debata na YouTube Nahlásit

Díky, dotaz máme.

Přečteme ho a zveřejníme s odpovědí tady. Když jste nechali e-mail, dáme vám vědět.

Zeptat se na další věc

Zeptejte se

Na co jsme v dílu neodpověděli? Odpovíme tady pod videem.

Dotaz si přečteme a zveřejníme s odpovědí tady. E-mail je nepovinný a nezveřejníme ho; použijeme ho jen k oznámení odpovědi a do 30 dnů po vyřízení smažeme. Pravidla dotazů a ochrana údajů

Časté otázky k tomuto dílu

Jak udělat zkoušku těsnosti kanalizace pod základovou deskou?

My jsme po pokládce zaslepili konce a celé potrubí napustili hadicí přes jeden vývod. Čerpadlo jsme zastavili, když se voda blížila k okraji hrdla. Hladina neklesla a vodu jsme později vyčerpali.

Proč testovat kanalizaci před zasypáním?

My jsme ji dělali, abychom případnou netěsnost našli dřív, než kanalizaci zasypeme pískem. Kdyby hladina klesala, hledali bychom místo, kudy voda utíká.

Jak zaslepit konec kanalizace při zkoušce těsnosti?

Opravdu těsně jde konec trubky zaslepit převlečkou, která obrátí směr hrdla, a víčkem. Voda má velkou sílu a provizorní zalepení by podle mě spíš nevydrželo.

Text vznikl s pomocí AI ze snímků ze stavby popsaných po jednom, z mluveného slova ve videu a z našeho původního článku k této etapě. Publikováno , aktualizováno .

Krátká videa

Z tohoto dílu v kostce

0:58 Zkouška těsnosti kanalizace Přehrát video

Po spuštění se video načte z YouTube (Google). Google uvidí vaši IP adresu a může do prohlížeče ukládat údaje. Více o ochraně údajů
