Díl 20 · Hrubá stavba

Založení první řady zdiva s technikem

První řadu zdiva nám zakládal technik od Wienerbergeru a všechno nosné zdivo bylo založené zhruba za 4 hodiny.
Délka
14 min
Zveřejněno
9. 6. 2023
Zhlédnutí
34 tis.

Po spuštění se video načte z YouTube (Google). Google uvidí vaši IP adresu a může do prohlížeče ukládat údaje. Více o ochraně údajů

0:00Kapitoly: klikněte a video začne v tom místě14:04

Laser ukázal na desce odchylku asi 5 mm, takže stačila tenká vrstva zakládací malty.

Proč nám první řadu zakládal technik

Zdíme z cihel Porotherm a Wienerberger nabízí založení stavby svým technikem. Postup jsme měli nastudovaný. Je to ale hodně důležitá fáze a radši jsme si nechali poradit přímo na místě.

Předtím jsem zkoušel najít zedníka z okolí, kterému bych mohl zavolat i později během stavby. Přes poptávkové portály mi volali hlavně lidé, kteří chtěli zdít celý dům. Na otázku, jestli mají rotační laser, jsem slyšel, že to umí od oka. Objednával jsem přes Wienerberger a poslali nám toho, kdo byl nejblíž a měl čas. Na celou republiku jich mají jen čtyři. Celé jsme to tehdy popsali v článku Založení první řady cihel.

Měření cihlového zdiva metrem
Měření cihlového zdiva metrem

Co jsme připravili na desce

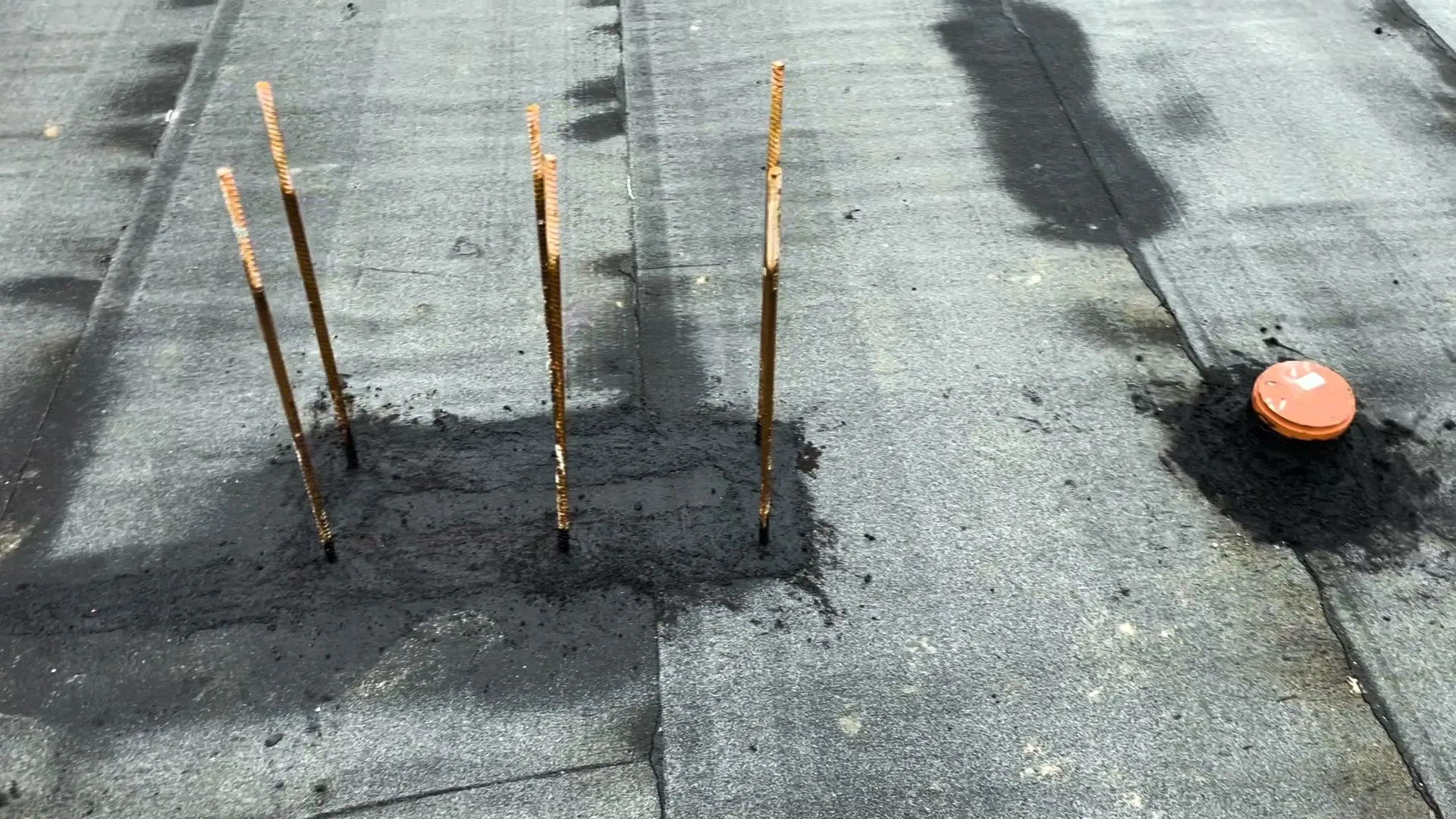

Hydroizolaci jsme dali přes celou desku před zděním. Pásy mají 7,5 m, deska 7,1 m a bez prostupů se pokládaly krásně. Kolem prostupů a svislých prutů výztuže jsme hydroizolaci dodělali těsně před příjezdem technika.

Prostup výztuže utěsněný hydroizolační hmotou
Hydroizolace kolem prutů a prostupu

Cihly přijely na 7 paletách a k nim jedna paleta zakládací malty. Na obvod jsme měli Porotherm 30 Profi. Nesměli jsme zapomenout ani na doplňkové cihly, poloviční 30 Profi 1/2 a rohové 30 Profi R. Na vnitřní nosné zdi přijel Porotherm 17,5 Profi. Popraskanou cihlu jsme na první pohled neviděli.

Palety jsme chtěli mít aspoň 1,5 m od budoucí zdi, aby se kolem dalo chodit. Nesměly stát na sobě, protože by bránily laseru. V úhlopříčce taky ne, tudy se natahuje pásmo. Na desce jsme si udělali značky, aby nám palety později nezavazely u příček. Hydraulická ruka ale na druhou půlku desky nedosáhla, takže všechny palety stály na jedné půlce. Palety na hydroizolaci ležely i v létě a pár dní po sundání už po nich nebylo nic vidět. Při úklidu jsem vždycky kontroloval, jestli ze spodku palet nečouhají hřebíky.

Na desce jsme přibližně vyznačili otvory pro vstupní dveře a zvedací posuvné dveře. Technik značku vždycky o kus přejel, aby byla rezerva, a přebytečnou maltu pak uřízl. Značky jsme dělali i na hraně desky, aby byly vidět i pod maltou.

Zakládací malta Thermo UNI bez míchačky

Při objednávce mi volal dispečer a ptal se na typ malty. Na Thermo UNI mi řekl, ať nesháníme míchačku, ale ruční míchadlo. Malta je spíš lepivá než sypká a v míchačce by se slepila. Koupili jsme dvojité míchadlo a dvě vědra na 40 litrů, jinak jsme potřebovali jen zednické lžíce a lopatu. Zbytek nářadí si technik přivezl. Když jsem mu řekl, že mám zatím jen ruční pilu, řekl mi, ať si ji užiju, a šel do auta pro aligátor.

Jak technik stahoval maltu do roviny

Jako první postavil technik na desku rotační laser na stativu a s latí a přijímačem proměřil desku. Zjistil odchylku asi 5 mm, což nás potěšilo. Znamenalo to tenčí vrstvu malty a méně míchání.

Do pytle zakládací malty přišlo asi 10 litrů vody. Technik radil dát nejdřív 9 litrů a dolévat podle potřeby. Překvapilo mě, jak málo vody stačí, aby byla malta najednou moc řídká. Někdy stačilo pokropit ji půl vteřiny. Míchadlo se nedostane všude, takže jsme rohy a dno vědra občas prohrábli lžící.

Laserem si technik nastavil výšku dvou nástavců zakládací soupravy. Jeden z nás mu z vědra házel maltu lopatou na desku. Technik ji lžící rozhrnul na délku latě a stáhl ji trapézovou latí mezi nástavci. Kolem chrániček musel latí obcházet. Já jsem mezitím s kamarádem míchal další pytel. Ve videu od 3:34.

Roztahování mu šlo tak rychle, že jsme nestíhali domíchat další várku. Několik várek nám trvalo, než jsme konzistenci vychytali, a technik si z nás pořád dělal srandu, že jsme pomalí. Vyrovnat maltu pod celý obvod mu trvalo něco přes hodinu. Já bych to hodinu jenom proměřoval.

Kdo to dělá poprvé, tomu bych doporučil rozdělit si stahování na menší úseky. Rychlost tuhnutí malty dost závisí na počasí a v létě na sluníčku je rychlá.

Rohy a kontrola úhlopříček

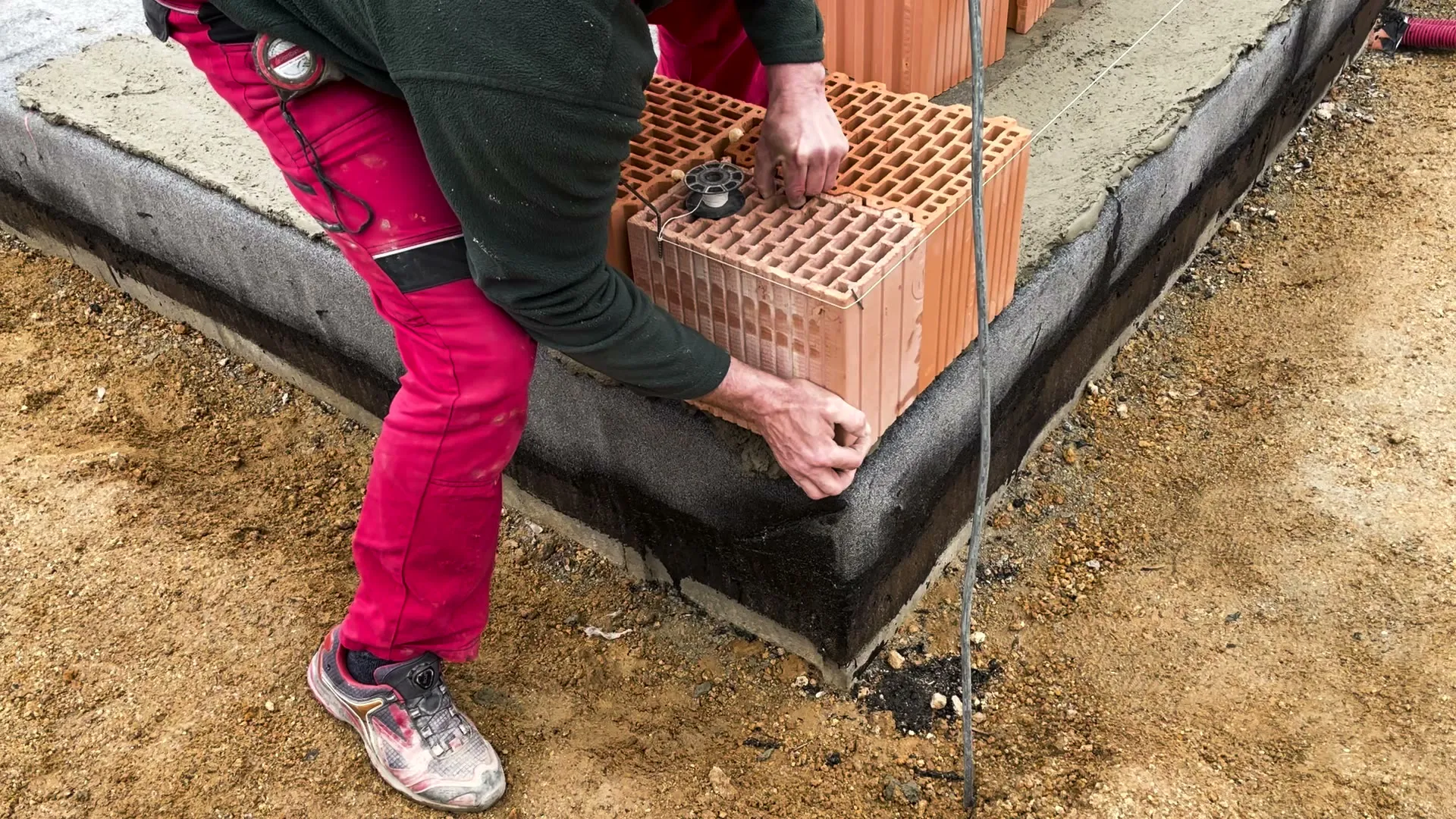

Rohy šly osadit, až zakládací malta zatuhla. Technik položil do každého rohu cihlu a kolem rohu natáhl provázek podél hrany desky. Přeměřili jsme obvod i úhlopříčky a po pár korekcích seděly s odchylkou asi 5 mm.

Popravdě, kdybychom to dělali sami, pohráli bychom si s touhle fází víc. Pro technika to byla rutina a centimetr žádná míra. Je ale pravda, že na čtrnáctimetrové zdi se centimetr ztratí.

Založení rohu první řady zdiva podle provázku
Osazení cihly v rohu

Pak jsme rozdělali palety a roznesli cihly po desce. Každou jsme postavili před maltu natočenou tak, aby seděly drážky.

Kladení první řady cihel

Technik kladl cihly držákem: chytil, položil, chytil, položil, jednu za druhou k provázku. Malta byla vyrovnaná tak přesně, že cihlu stačilo položit. Netlačil na ni, jinak by se do malty propadla. Štítovou stěnu měl položenou asi za 2 minuty. Kladení od 8:50.

Vodováhou pak kontroloval už jen náklon každé cihly. Nakonec přejel celou řadu dlouhou latí. Kdyby nějaká cihla z roviny vystupovala, lať by se o ni zasekla. Spoje výškově navazovaly a řada byla krásná rovinka.

Tam, kde jsme nechali místo na dveře, položil technik poloviční cihlu a pokračoval celými cihlami. Na každé straně vyšel jeden dořez. V místech prostupů kanalizace udělal do cihly zářez, ten jsme potřebovali jen v první řadě. Obvod jsme měli hotový rychleji, než jsem čekal.

Vnitřní nosné zdi: měření bylo na nás

Od hotového obvodu jsme odměřili vnitřní nosné zdi z cihel 17,5. Čekaly nás dvě zhruba sedmimetrové, jedna příčná a jedna podélná, a krátké úseky kolem schodiště. Teď už jsme museli hlídat i otvory vnitřních dveří.

Značky jsme přenesli na obvodovou řadu a technik podle nich natáhl provázek. Všechno jsme radši dvakrát překontrolovali. Při kontrole se ukázalo, že jedna značka byla blbě, a celý úsek jsme měřili znovu. Maltu jsme teď míchali hustší, aby rychle zavadla a cihly šly klást dřív. Vnitřní zdi od 11:04.

Obecně bych řekl, že za správnost měření jsme odpovídali my a za správnost položení technik. Příčky máme v projektu kótované na 150 mm, přitom cihla má 115 mm a zbytek dělají omítky. Lepší mi přišlo přepočítat si kóty na střed příčky.

Ke konci jsme zvolnili tempo, protože nám to šlo až moc rychle. Technik říkal, že ještě ten den můžeme zdít dál. My jsme radši uklidili a dali si pár dní pauzu. Za technika to byly v tu chvíli nejlépe investované peníze. Co nám založení ukázalo, je v dílu Zkušenost se založením stavby.

Na co se lidé ptali

Zeptat se

Otázky z komentářů pod videem vlastními slovy, s naší odpovědí.

  1. Nepoškodí se celoplošná hydroizolace desky během hrubé stavby?

    Odpověď Cesty za bydlením

    Dáváme pozor a po vyzdění přízemí nebyl vůbec problém. Kdyby byly každý den třicítky, mohly by se pásy pod paletami tavit. Celoplošná izolace pro nás byla praktická časově, finančně i způsobem provádění. Pásy mají 7 500 mm a deska 7 100 mm. Navíc se bez prostupů pokládaly krásně.

    Z komentářů na YouTube ptali se 2 lidé Celá debata na YouTube Nahlásit

  2. Kolik vás stála jedna cihla Porotherm 30 Profi?

    Odpověď Cesty za bydlením

    Jedna cihla Porotherm 30 Profi nás v roce 2022 stála asi 90 Kč. Kupovali jsme v tehdy složitém období, kdy jsme na dodání čekali dva měsíce. Nabídky výrobců se ale časem mění, takže bych porovnal víc dodavatelů.

    Z komentářů na YouTube Celá debata na YouTube Nahlásit

  3. Jak sehnat technika výrobce, který založí první řadu cihel?

    Odpověď Cesty za bydlením

    Technika jsem objednával přímo přes Wienerberger a poslali toho, kdo byl nejblíž a měl čas. Přímý kontakt na něj nemám. V sezóně nemusí být tak flexibilní, na celou republiku jsou jen čtyři.

    Z komentářů na YouTube Celá debata na YouTube Nahlásit

Díky, dotaz máme.

Přečteme ho a zveřejníme s odpovědí tady. Když jste nechali e-mail, dáme vám vědět.

Zeptat se na další věc

Zeptejte se

Na co jsme v dílu neodpověděli? Odpovíme tady pod videem.

Dotaz si přečteme a zveřejníme s odpovědí tady. E-mail je nepovinný a nezveřejníme ho; použijeme ho jen k oznámení odpovědi a do 30 dnů po vyřízení smažeme. Pravidla dotazů a ochrana údajů

Časté otázky k tomuto dílu

Jak se zakládá první řada cihel Porotherm?

U nás technik stáhl zakládací maltu latí do roviny podle laseru a po zatuhnutí osadil cihly do rohů. Pak podle provázku kladl cihly.

Vyplatí se objednat založení stavby od technika výrobce?

Nám se vyplatilo. Zedníka z okolí s laserem jsme nenašli a technik si přivezl laser, zakládací soupravu i pilu.

Kolik zakládací malty padlo na založení?

K cihlám jsme měli 27 pytlů a na založení padla zhruba polovina. Bylo to i proto, že deska byla docela rovná.

Text vznikl s pomocí AI z videa (hlavně z obrazu, mluveného slova je v něm málo) a z našeho původního článku k této etapě. Publikováno , aktualizováno .

Krátká videa

Z tohoto dílu v kostce
