Sekání pozemku

Jako první práce na nově předaném pozemku nás čekalo sekání. Normálního člověka by asi naštvalo, že mimo předání pozemku rok po termínu ho navíc dostane neposekaný. Ale když máte ženu z Valašska, tak to je dobrá zpráva 🙂 Ta se na to těšila celé léto a ta pro ni příprava staveniště začala oblíbenou činností. Sekání muselo proběhnout kvůli dobrému počasí dřív, než byl domluvený geodet na vytyčení rohů parcely, takže jsme opět vytáhli telefony a s GPS se snažili odhadnout, kde to asi bude. Raději jsme vzali víc, než míň. V Bauhausu jsem si půjčil profi křovinořez za 200,- na den a za 5 hodin bylo posekáno.

Přípravy stavby, sekání pozemku
Sekání pozemku

Po dvou letech čekání jsme si opravdu užili i takovou práci, která stavbou ještě ani nezavání, ale už děláte něco na svém 🙂 K nářadí se budu postupně vyjadřovat v dalších článcích, ale obecně je potřeba rozlišovat co se vyplatí a nevyplatí vlastnit. Každé nářadí něco stojí a pokud vás práce s ním má bavit, nemůže se jednat o nejlevnější produkt na trhu. Mohl jsem sice koupit vlastní sekačku za 3000,-, ale předpokládám, že práce by šla mnohem hůř, pokud by vůbec přežila to, jak jsem jí dával zabrat. Navíc na louce občas narazíte na nějaký ten kámen, i když jste opatrní. Půjčení profi sekačky na jeden den i s benzínem za 250,- beru jako dobrý deal.



Stavební bouda

Příprava na stavební boudu
Příprava na stavební boudu

Po krátké kalkulaci kolik by stál jen materiál si postavit vlastní boudu ze dřeva jsem rychle sáhnul po jednoduché a efektivní alternativě ve formě plechové garáže. Narazíte na ni často, protože pořizovací náklady jsou levnější, než kdybyste se cokoli snažili vyrobit a funkci bezpochyby splní. Pokud nám ji vítr neodnese, tak ji  možná ještě prodáme 🙂 Objednávku jsem vytvořil na webu garaze-levne.cz a v srpnu 2022 jsem za ni zaplatil 16900,- i s dopravou a montáží. Jelikož doba dodání byla 1-4 týdny, raději jsme podklad připravili dřív, aby nás nepřekvapily. Stačilo na určeném místě vytvořit rovinu o rozměrech 5x3m, což jsou vnější rozměry boudy. Jako podklad jsme zvolili obyčejné betonové nášlapy 30x30cm a budoucí rohy boudy jsme umístili na jejich střed. Alespoň jsme si mohli procvičit práci s pásmem a měření úhlopříček, které se později bude hodit.

Hotová příprava podkladu
Hotová příprava podkladu
Montáž stavební boudy
Montáž stavební boudy

Zazvonil telefon a tam polák. Moc jsem mu nerozuměl, ale bylo mi jasné, že se něco děje a že mám asi vyrazit na pozemek. Borec se mi asi snažil říct, že jsou na místě a chtěl se ujistit, že boudu postaví se správnou orientací dveří. Ale nekecám, neuměl ani jedno slovo česky, ale rozuměl. Tak jsem mu řekl, ať počká. Jenže když jsem za 15 minut dorazil, bouda už stála. Naštěstí na správném místě a se správnou orientací. Borci to mají opravdu zmáklé a do 20 minut byli hotoví. Bouda je zamykatelná od výroby a dostanete k ní dva klíče. Na dveřích jsou připravené oka na další zámek.

Já jsem už byl naštěstí připravený na kotvení boudy k zemi. Jsme na kopci a často hodně fouká. Bylo by nemilé o boudu přijít hned první den 🙂 Zvolil jsem cestu přitlačení spodního profilu k zemi pomocí patek. Flexou jsem uřezal jednu ze čtyř hran, takže vznikla plocha, kterou je možné spodní profil zajistit proti odlepení od země. Není to kdoví co, ale myslím, že to drží docela dobře. Navíc v boudě jsou palety, abychom neměli materiál položený na zemi a ty palety jsou na kraji položené tak, že taky přitlačují konstrukci garáže. Nejdříve jsme si říkali, jak si vnitřek garáže vyskládáme betonovými dlaždicemi, poté že ji alespoň vysypeme štěrkem… však co, hlína je taky dobrá.

Hotová stavební bouda z garaze-levne.cz
Hotová stavební bouda z garaze-levne.cz

Stavební plot

Příprava stavebního plotu
Příprava stavebního plotu

Proč říkáme všemu „stavební“? No protože to je opravdu jen na stavbu a pak to přijde odstranit. Adekvátně tomu účelu věnujeme finance a čas. Věci, které mají být natrvalo chceme mít udělané dobře, ale investovat hodně peněz do něčeho, co se určitě zničí, nebo časem odstraní nám nedává smysl. U plotu jsme přemýšleli nad variantami, ale nakonec jednoznačně vyhrála kombinace dřevěných, impregnovaných kůlů a lesnického pletiva. Životnost by měla být alespoň 3 roky a dá se případně jednoduše opravit. Bránu taky nebudeme řešit a bude řešená také lesnickým pletivem na kůlu.

Následovala další návštěva půjčovny, tentokrát pro půdní vrták. Pronájem stál 350,- na den včetně tří velikostí vrtáků. My jsme si vzali ten nejmenší (8cm) s tím, že kůly máme 6cm kulatinu. Věděli jsme, že tam bude vůle, ale menší vrták k dispozici nebyl a širší kůly taky ne.

Příprava svislosti kůlůVrtání šlo opravdu jako po másle a byla to nejpříjemnější práce z celé realizace plotu. Jedna 30cm díra trvala maximálně 20 sekund. V této hloubce nebyly žádné kameny a kořeny v okolí taky nejsou. Takže po natažení provázku a rozměření rozteče jsme měli vyvrtanou první řadu za pár minut a mohli jsme začít zatloukat. Kůl jsme zasadili do diry, Verča držela a já jsem do něj mlátil kladivem. To trochu pomohlo, ale důležitější bylo kladivem udusat zeminu okolo kůlu, zatímco Verča vodováhou hlídala svislost. Po několika úderech do země se kůl pěkně zafixoval. Lepší by bylo kůl obsypat štěrkem a udusat to s ním, ale žádný jsme v té době neměli. Počasí nám vyloženě přálo, jak už to v Liberci bývá, takže jsme museli práci několikrát přerušit. Kůly byly na místech cca za 3 hodiny.



Dokončovací práce na plotu
Dokončovací práce na plotu

Příprava kůlů skončila a tím i ta příjemnější práce. Začalo natahování pletiva. Ne, že by to bylo namáhavé, ale měl jsem u toho trochu nervy, protože ať to pletivo šponujete jak chcete, nikdy není napnuté. Považuji to za nadlidský úkol. Zvolili jsme techniku, kdy jsme na jeden kůl připevnili pletivo téměř v každé řadě drátů zatloukacími sponkami, kůl jsme zapřeli a já jsem pletivo u následujícího kůlu napnul téměř celou váhou. Mezitím Verča zatloukla několik sponek a když jsem povolil, pletivo opravdu drželo. Mohla tedy v klidu dotlouct zbytek sponek a já jsem odvinul pletivo k dalšímu kůlu. Většinou jsme začínali odspoda a napínal jsem celou váhou jeden drát po druhém. Když dojdete k pátému, tak vidíte, jak první už je volný… no, z dálky to vidět není a plot slouží opravdu jen jako vytyčení naše teritoria. Myslím, že by ho sundala i srnka. Po dokončení bylo milé překvapení se konečně podívat, jak je náš pozemek velký. Dokud tam plot nebyl, museli jsme si hranice jen představovat.

Voda

Příprava na okap
Příprava na okap

Nebudu komentovat proč, ale stále nebylo možné se připojit na připravenou vodovodní šachtu. Věděli jsme, že ideální zásobník bude standardní IBC nádrž, ale jak ji naplníme? Objednávat cisternu se mi moc nechtělo, ale napadlo nás, proč bychom nevyužili našich libereckých dešťů? Naše stavební bouda má 15m2, tak jsme se rozhodli, že ji osadíme okapem. Příprava spočívala pouze v nákupu 3m rýny, profilů na uchycení a neperforovaného potrubí. Profily jsou hodně tvrdé a nemám k dispozici ohýbačku, takže jsem je musel trochu naříznout, aby se daly natvarovat. Zrovna taková blbost byla o dost náročnější, než jsem čekal, ale podařilo se a po připevnění okapu jsme se mohli kochat tou nádherou, kterou jsme stvořili 🙂 Teď už nezbývalo než čekat na první déšť. Kdo znáte Liberec asi tušíte, že jsme nečekali dlouho.IBC nádrž na stavbě

Jestli si říkáte, proč jsme dali nádrž po svahu nahoru a ještě ji zdvihli, gratuluji vám, máte kritické myšlení. Každopádně toto není omyl, ale tato strana je pro nás přístupnější ze stavby a vytváří i trochu slepé místo na materiál směrem od cesty. I tak jsme za prvních 14 dní nasbírali 550 litrů. Následuje skrývka ornice.

Pokud uvažujete nad tím, že byste se pokusili vyřídit ohlášení stavby svépomocí, v tomto článku se snad dozvíte řadu zkušeností, které by se vám mohly hodit. Není reálné zde napsat všechno a navíc jsou věci společné pro celou republiku a věci specifické pro dané obce. I my jsme měli několik specifických problémů, které nebudu zbytečně rozepisovat a raději se budu věnovat situacím, které čekají téměř každého.

Seznam dokladů předkládaných stavebnímu úřadu

Tak se jmenuje dokument, který jsme obdrželi na první návštěvě stavebního úřadu v momentě, kdy jsme se rozhodli pro ohlášení stavby svépomocí. Je to dlouhý seznam, který vás nejdříve vyděsí. Určitě ho najdete i na webu vašeho magistrátu, ale můžete se podívat na ukázku z Liberce zde. Nemá smysl se s tímto seznamem trápit doma, protože nevíte, co z těch položek budete muset řešit. Na první schůzce jsem paní sdělil, v jaké obci budeme stavět a ona na základě toho třetinu proškrtala. Poté se mě ptala na pár otázek ohledně blízkosti lesa, řeky, kolejí atd. Na základě toho mohla proškrtat další položky, jako je například Povodí Labe.

4 etapy ohlášení stavby svépomocí

Jak už jsem zmínil v předchozím článku, ohlášení stavby není jedna návštěva stavebního úřadu, kam zanesete podklady pro žádost. Moment, kdy na SÚ nesete hromadu papírů je výsledek a odměna několika měsíční práce. Na SÚ jsem byl mezitím hodněkrát, ale to bylo hlavně z informativních důvodů. Celý proces se pokusím obecně shrnout do čtyř etap:

  1. Podání žádostí o závazná stanoviska, vyjádření k PD, vyjádření k existenci sítí (30 dní)
  2. Druhé kolo žádostí, které jsou závislé na výsledku prvního kola (30 dní)
    + zajištění souhlasů sousedů
    + zařízení smlouvy dodavatele elektřiny a vody
  3. Kompletace všech souhlasů a podání na stavební úřad (30 dní)
  4. Odstranění nedostatků (30 dní)

Při troše plánování je možné první etapu zvládnout za jeden úřední den. Pokud si totiž po večerech připravíte všechny žádosti, tak vyřízení znamená návštěvu několika úřadů, kde jim na podatelně předáte složku a jdete dál. Večer pak stačí vyplnit formuláře ohledně existence sítí.

Žádost mějte vždy vytištěnou 2x.
Jedna pro ně, jedna pro vás.

Etapa 1

Vyjádření obce

Pokud budete stavět v malé obci, jako my, čeká vás návštěva starosty/starostky osobně. Seznamte se, buďte milí a popište svůj záměr. Na webu se toho moc nedočtete, takže požadavky obce se dozvíte až na místě. V našem případě jsme měli doručit závazné stanovisko (souhlasné samozřejmě) odboru územního plánování, aby se paní starostka nemusela dále zabývat tím, jestli dům splňuje všechna regulativa. Dle mého názoru neměla právo ani důvod to po nás požadovat, protože dům by bez tohoto stanoviska stejně přes stavební úřad neprošel… ale jak už jsem říkal, buďte milí a když to není problém, lepší je vyhovět. Jediná komplikace byla, že automaticky tento papír spadá do druhé etapy a není co teď řešit. Za měsíc tedy doneseme závazné stanovisko a projektovou dokumentaci. Zde žádný formulář není

Napojení pozemku na místní komunikaci

V našem případě byla v té době komunikace stále v majetku původních majitelů, takže místo od obce jsme potřebovali získat souhlas majitelů.

Odbor územního plánování

Ohlášení stavby svépomocí v Liberci
Sídlo odboru územního plánování

Jednou z našich největších obav byl právě tento úřad, který byl druhou zastávkou. Jelikož jsme v rámci územní
studie museli splnit nekonečnou řadu požadavků, mohlo se stát, že jsme na něco zapomněli. Podkladem pro tento odbor bylo jedno paré projektové dokumentace a vyplněná žádost. Žádost pro Liberec si můžete stáhnout zde. V naší technické zprávě bylo specifické vyjádření ke každému požadavku územní studie, který jsme museli splnit. Toto jsme se dozvěděli na první schůzce a info jsme předali projektantovi. Vše bylo naštěstí v pořádku a souhlasné stanovisko jsme obdrželi za 4 týdny.

V žádosti vyplníte pouze žadatele, dotčené pozemky a doplníte přílohy:

  • příslušná část projektové dokumentace záměru zpracovaná v souladu s vyhláškou č. 499/2006 Sb., v minimálním rozsahu nezbytném pro posouzení záměru:
  • Průvodní zpráva,
  • Souhrnná technická zpráva včetně podrobného vyhodnocení souladu záměru s územně plánovací dokumentací a cíli a úkoly územního plánování,
  • Koordinační situační výkres,
  • Charakteristické půdorysy,
  • Charakteristické řezy,
  • Základní pohledy;

Odbor životního prostředí

Ohlášení stavby svépomocí, Odbor životního prostředí
Odbor životního prostředí

Třetí zastávkou byla vedlejší budova, kam jsme zanesli žádost společně s druhým paré projektové dokumentace. Žádost pro Liberec si můžete stáhnout zde. V této žádosti mimo údaje o žadateli a pozemku už musíte začít trochu přemýšlet. A co nevymyslíte, tak se buď dočtete v technické zprávě, která je povinnou součástí projektu, nebo se musíte zeptat projektanta. Jedná se například od nakládání s vodami, nakládání s odpady, spalovací zdroje, technologické zdroje atd. Jelikož se nejedná o citlivé údaje, malou ukázku z naší žádosti najdete na obrázku. Nebojte se žádost trochu zjednodušit. Nemusíte všechno rozepisovat a stačí se odkázat na PD. Závazné stanovisko jsme obdrželi za 3 týdny.



Hygiena

Na první návštěvě hygieny jsme se dozvěděli dva požadavky. Společně s žádostí budou potřebovat jedno paré PD a technický list tepelného čerpadla, které plánujeme použít. Je jasné, že ve výsledku možná použijete jiné, ale berou to jako podklad pro výpočet hlučnosti. Pro nás to tedy bylo třetí paré, které jsme ten den odevzdali s žádostí, kterou si můžete stáhnout zde. Do žádosti není téměř co doplňovat. Vyjádření jsme obdrželi za 2 týdny a součástí je podmínění kolaudace provedením hlukové studie tepelného čerpadla.

Radon

Průzkum radonu jsme dělali už na začátku projektování, protože sloužil jako podklad pro návrh opatření proti radonu. Nám vyšla hodnota vysoká, takže budeme mít nejen dvě vrstvy asfaltového pásu na desce, ale taky odvětrávanou desku. Výstup z radonového průzkumu je několik autorizovaných protokolů a vypracování trvalo 2 týdny.

ČEZ distribuce

Od ČEZ distribuce budete potřebovat více věcí. Ze všeho nejdřív si je ale nesmíte plést s ČEZ prodej 🙂 Na distribuci řešíte věci ohledně podzemního/nadzemního vedení, elektroměrové rozvaděče apod. Na prodeji už řešíte jen zákaznickou smlouvu na odběr elektřiny. Od ČEZ distribuce potřebujete vyjádření:

  1. k napojení a zásobování el. energií
  2. k projektové dokumentaci
  3. k existenci vedení a zařízení v zájmovém území (parcela, kde budete stavět)

Na stránkách ČEZ najdete formuláře a přílohou je pouze elektronická verze PD a zakreslený pozemek v katastrální mapě. Vyjádření k napojení a PD jsem obdržel za 2 týdny. Jelikož zakreslení pozemku do katastrální mapy provádíte v rámci formuláře o existenci sítí, jsou schopní generovat odpovědi automaticky a přišla téměř obratem.

Voda a kanalizace

Toto je jedna z těch specifických věcí, protože v každém kraji jsou jiní provozovatelé vodovodů a kanalizací. V Libereckém kraji jsem komunikoval s SčVK. Od nich jsem potřeboval vyjádření k zásobování pitnou vodou a odkanalizování, a dále vyjádření k PD. Postup byl podobný jako u ČEZu v rámci online formuláře.

Vyjádření o existenci sítí

Do této kategorie spadá velká řada online formulářů, které se ovšem dají vyplnit za jeden večer. Po prvních dvou zjistíte, že se to stále opakuje a nejdéle na tom trvalo formuláře jednotlivých firem najít. Pro zajímavost, jednalo se o tři různé odnože ČEZu, Gasnet, SčVK, Cetin, ČRA a řada operátorů a poskytovatelů internetu. Všechny státní podniky poskytují tuto službu zdarma, ale připravte se, že některé soukromé firmy si za to nechají zaplatit cca 200,-

Etapa 2

Obec podruhé

Druhá návštěva obce spočívala v předání projektu a kopie souhlasu z odboru územního plánování. Paní starostka v rámci našeho vyřizování drží rekord za rychlost, jelikož měla souhlas připravený hned následující den 🙂

Odnětí půdy ze ZPF

Toto nás zavedlo zpátky na podatelnu Odboru životního prostředí, kde jsme společně s žádostí podali formulář s výpočtem odvodů za odnětí půdy ze zemědělského půdního fondu. To mě docela pobavilo, jelikož výši odvodů nevypočítal úředník, ale dostali jsme to za úkol my a úřad to za nás jen zkontroloval. Asi toho mají hodně 🙂 Výpočet je jednoduchý: Zastavěnou plochu včetně zpevněných ploch vynásobíte výškou skrývané ornice a dostanete objem ornice v m3. V katastrální mapě se dozvíte, jaký kód BPEJ připadá na váš pozemek (jedná se o bonitu půdy) a ke každému kódu připadá nějaký koeficient. Když budete mít velmi kvalitní půdu vhodnou k zemědělským účelům, budete platit více než my za tu naši bídu 🙂 Koeficientem vynásobíte základní cenu půdy a dostanete vaši cenu půdy. V našem případě to bylo 5,43 Kč/m2 a za 250 m2 jsme platili 1148 Kč. Pokud si říkáte: „Jak mám vědět, kolik je základní cena půdy v našem městě“? Tak to je přesně ten moment, kdy zvedáte telefon 🙂 Neztrácejte čas hledáním takto specifických věcí na internetu.

Neřeší je to jeden člověk, ale přeposílají si to interně z oddělení na oddělení a v našem případě se to zaseklo na stole člověka z vodohospodářství, který byl na dovolené. Souhlas jsme obdrželi přesně za 30 dnů.

Souhlasy sousedů

Na stavebním úřadě jsem se pro jistotu zeptal, jak mají souhlasy sousedů vypadat. Souhlasy jsou potřeba pouze od vlastníku pozemků, se kterými máte společný alespoň jeden katastrální bod. V našem případě jsou rohy pozemku posunuty tak, že souhlasy potřebujeme pouze od tří sousedů a obce. Podpisy sousedů jsme získávali vytištěný situační výkres z projektové dokumentace, kde je dům osazený na pozemku. Na sousední parcely jsme předepsali větu: „Souhlasím s umístěním a provedením stavby na pozemku č. xx/xx“. Sousedi tedy dopsali jméno a podpis. Tuto situaci jsme měli jen v jednom vyhotovení, takže jsem se hodně snažil ji neztratit.

Smlouvy dodavatelů

Paralelně s předchozími kroky jsem zajišťoval přípojky. Developer zakončil práci tím, že na hranici parcely osadil vodovodní šachtu a ČEZ zřídil pojistkovou skříň. Následující kroky zjednoduším, jelikož článků o zřízení elektrické přípojky je na internetu spousta. K pojistkové skříni jsme si firmou nechali nainstalovat elektroměrovou skříň s vyvedenou zásuvkou 400V/16A na stavební rozvaděč. Po instalaci jsme na zařízení dostali revizi a s tou jsme šli na ČEZ distribuci, která na základě žádosti o připojení nového odběrného místa do pár dní poslala technika, aby osadil hodiny. V tuto chvíli bylo konečně možné jít na ČEZ prodej podepsat smlouvu o odběru elektřiny. Tato smlouva byla také jednou z příloh pro stavební úřad. To samé platí pro vodu a pokud byste to s předstihem neřešili, tak se může vyřizování ohlášení stavby svépomocí pěkně protáhnout.

Etapa 3

Stavební úřad

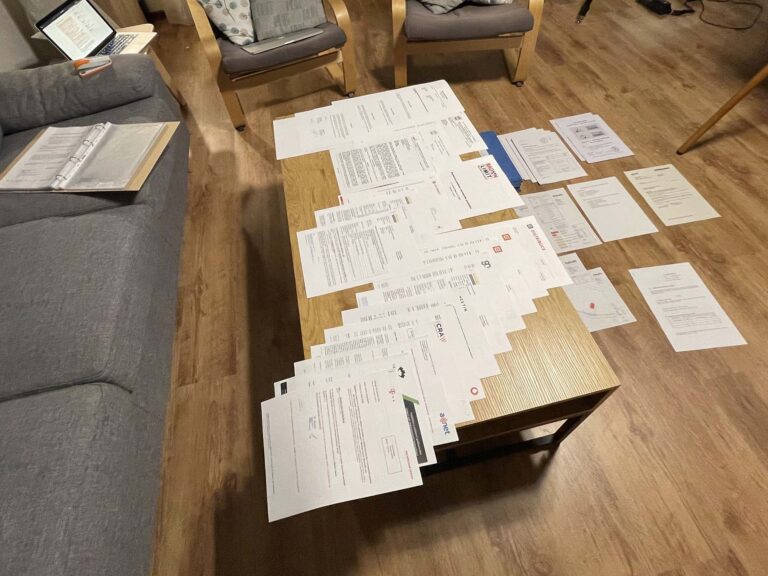

Papíry pro ohlášení stavby svépomocí
Papíry pro ohlášení stavby svépomocí

V tuto chvíli jsme měli v ruce všechny souhlasy dotčených orgánů, vyjádření k existenci sítí, souhlasy sousedů, smlouvy dodavatelů, orazítkované paré PD z Odboru územního plánování a konečně nastává moment, kdy můžete vyrazit na stavební úřad s něčím v ruce. Do té doby jsme se jen bavili o tom, co je potřeba a nyní se ukáže, zda jsme na nic nezapomněli. V praxi není možné nosit souhlasy postupně, nebo alespoň ne v Liberci. Takže po několika měsíční práci nemáte odškrtnuté nic a výsledek se dozvíte najednou. Na stavební úřad jsme měli donést 3x paré projektové dokumentace a žádost s názvem Společné oznámení záměru, na kterou se můžete podívat zde. Ti z vás, kteří již reálně řešíte ohlášení stavby se můžete podívat na vzor vyplnění ohlášení stavby na obrázku níže.

Ohlášení stavby vzor vyplnění
Ohlášení stavby vzor vyplnění
  1. Jedna z příloh zahrnuje vše, co jste doteď řešili 🙂
  2. Druhá příloha je projektová dokumentace.
  3. Třetí přílohou byl návrh plánu kontrolních prohlídek stavby, což je seznam stavebních etap, kdy budete zvát oddělení státního dozoru na kontrolní den. Jedná se například o kontrolu základové spáry před zalitím. Tento návrh by měl vypracovat projektant, ale nejedná se o autorizovaný dokument. To znamená, že kdyby vám ho nevypracoval, můžete si ho sepsat sami.
  4. Čtvrtou přílohou je celková situace v měřítku katastrální mapy včetně parcelních čísel, se zakreslením požadovaného záměru, s vyznačením vazeb a účinků na okolí. Přestože je součástí PD, raději jsem ji vytisknul zvlášť.
  5. Poslední příloha je zjednodušeně souhlas sousedů. Zde je celá definice Souhlasy osob, jejichž vlastnické nebo jiné věcné právo k sousedním stavbám anebo sousedním pozemkům nebo stavbám na nich může být umístěním stavebního záměru přímo dotčeno; souhlas s navrhovaným záměrem musí být vyznačen na situačním výkresu.
    A to znamená, že jelikož máme na pozemek hypotéku, potřebujeme taky souhlas banky se stavebním záměrem. Ten jsme sice nezískali s podpisem na situaci, ale stačil jeden telofon a za 2 týdny jsme ho měli ve schránce. Údajně toto neumí poslat do datovky 🙂

A teď nezbývá než čekat.

Etapa 4

Odstranění nedostatků

Jednoho krásného dne mi zazvoní telefon ze stavebního úřadu a já jsem věděl, že jsou jen dvě možnosti. Buď to jsou skvělé zprávy, že máme vyhráno a nebo přesný opak. No co myslíte, že to bylo 🙂 Naše paní ze stavebního úřadu mi chtěla dát avízo, že mi za chvíli přijde do datovky výzva k odstranění nedostatků.

  1. Chyběla jí smlouva o dodávce elektřiny. Původně jsem nevěděl, že to je potřeba, ale naštěstí už jsem ji měl v ruce, protože jsme během vyřizování povolení chtěli připravit pozemek na stavbu.
  2. Změnily se okolnosti ohledně místní komunikace a nakonec bylo potřeba závazné stanovisko z Odboru dopravy. A to byl problém. Říkáte si správně, toto jsme měli řešit hned v první etapě a to bychom udělali, kdyby nám nebylo řečeno, že stačí souhlas obce. Jenže mezitím se údajně změnila kategorie komunikace z účelové na místní (možná to bylo naopak) a tím to spadá pod Odbor dopravy.

Odbor dopravy

Na odstranění nedostatků jsme měli 30 dní. Další problém byl, že v rámci projektové dokumentace jsme neměli potřebné podklady pro Odbor dopravy. PD byla v rozsahu potřebném pro získání ohlášení stavby, takže jsme měli koordinační výkres a výkres širších vztahů, ale neměli jsme samostatný výkres vjezdu, rozhledové trojúhelníky apod. I když náš projektant byl pohotový výkresy dopracovat, tak nám bylo řečeno, že to musí zpracovat dopravní inženýr. Naučil jsem se jednu věc… neptejte se proč. Prostě to má nějaký důvod a i když vám to přijde jako nesmysl (aby autorizovaný projektant nemohl zakreslit vjezd na pozemek), tak to stejně budete muset zařídit. Nastala chvíle zoufalství, protože se tímto automaticky začátek oddálí alespoň o měsíc, ale tak to prostě je. Začal jsem rychle shánět dopravního inženýra a na doporučení budoucí sousedky jsem vyzkoušel jeden kontakt. Bylo mi řečeno, že na mě určitě nebude mít čas, ale ať jsem trochu neodbytný a že nám nakonec pomůže. Měla pravdu a já jsem musel zapojit veškeré vyjednávací úsilí, protože jsem mu byl vydaný na milost. Jiný kontakt jsem totiž nesehnal. Pán byl sice trochu nabručený, ale zlatý a za 14 dní jsem měl výkresy v ruce. Mezitím jsem paní na Odboru dopravy vysvětlil situaci, že nám na tomto papíru stojí celé povolení a poprosil jsem, zda by to šlo trochu urychlit. Samozřejmě mi nic neslibovala, ale řekla, ať jí zavolám den po podání. Nevěřil jsem vlastním uším, když mi do telefonu řekla, že to má rozdělané a další den to pošle. Vyhrává tedy druhé místo s dodáním za 2 dny a naprosto nás zachránila.

Jelikož jsem průběžně informoval stavební úřad o tom, jak se to rýsuje, byla na nás paní připravená a den na to, co jsem doplnil poslední papír z odboru dopravy mi zazvonil telefon s výzvou k vyzvednutí ohlášení stavby. Kdo to nezažil, tak si to představte asi jako když složíte státnice 😀 V jeden moment to máte v kapse a můžete všechny papíry vyhodit a zůstává jen jeden, který je důležitý. I kdybychom ten barák nepostavili, tak jsem něco v životě dokázal 😀 Vzal jsem s sebou něco dobrého pro dvě konkrétní paní, které nám velmi vyšly vstříc. Nebýt jich, tak by to buď byly hrozné nervy a nebo bychom letos nezačali stavět. To je naprosto jisté. Toto malé vítězství jsme s Verčou ani nestihli oslavit, protože jsem v den vyzvednutí odjížděl na pracovní cestu do Chorvatska a po návratu jsme mohli začít. Alespoň mezitím uběhne lhůta na oznámení zahájení stavby. Ohlášení stavby nabývá právní moci dnem doručení, takže můžete oznámení podat téměř obratem. Každopádně k tomu už budete potřebovat autorizovaný stavební dozor pozemních staveb. K tomu vám řeknu jen jednu věc: Hodně štěstí s hledáním 🙂

Rady na závěr

Zpětně vidím, že jsem mohl ušetřit čas na pár místech. I když by to zásadní vliv na rychlost vyřízení povolení nemělo. Jedna z věcí je, že můžete žádat o vyjádření o existenci sítí ještě dříve, než začnete povolení vyřizovat. Vyjádření mají většinou platnost jeden rok a v podstatě jediný podklad je obvod vašeho pozemku, na kterém chcete stavět.

Jelikož jsme dlouho čekali na předání pozemku a čas nás tlačil, začali jsme vyřizovat povolení dříve, než jsme se stali oficiálními majiteli. Čekali byste, že na to bude potřeba nějaký speciální papír, ale není tomu tak. U několika odborů totiž majetkoprávní záležitosti nehrají roli a například od hygieny dostanete závazné stanovisko, aniž byste byli majiteli pozemku. Oni se jednoduše vyjadřují k hygienickým normám a nezajímá je, jak se budou tyto věci dále řešit. Stejně tak Odbor územního plánování posuzoval pouze vzhled domu, zda vyhovuje územní studii a Odbor životního prostředí s tím také neměl problém. Kde to ale musíte dokládat u žádosti o odnětí půdy ze zemědělského půdního fondu (na Odboru životního prostředí). Logicky nemůžete odejmout půdu z cizího pozemku. Samozřejmě i kdyby vám to všude prošlo, tak na stavebním úřadu musí být k datu podání žádosti všechny majetkoprávní poměry v pořádku.

Již jsem zmiňoval, abyste měli žádosti vytištěné 2x. Dostanete na ni razítko s datem, kdy jste ji podali a může sloužit jako důkaz, kdyby se druhá kopie někde ztratila nebo kdyby vám někdo tvrdil, že byla podána v jiné datum.

Doporučuji si zřídit datovou schránku. Já osobně jsem všechno podával osobně, protože stejně často nesete fyzickou PD, kterou vyžadují, ale i kvůli kopii žádosti, kterou pak máte v ruce. Navíc už jsem byl na magistrátu pečený vařený, protože jsem se cestou do práce často stavil se na něco doptat. Datovka je ale dobrá na odpovědi, protože jakmile je něco vyřízené, okamžitě se to dozvíte a nevznikají několikadenní prodlevy.

V mnoha žádostech se budete setkávat s kolonkou „Název akce“. Jedná se o pojmenování vašeho projektu, které může být uvedené už v PD. Například. Novostavba RD v Liberci na pozemku č.xx. Někam si ho napište a v rámci ohlášení stavby svépomocí ho používejte všude stejně.

Závěrečná rada je… ptejte se. Raději se třikrát ujistěte, že chápete co po vás úřad potřebuje donést za papír, než po měsíci práce zjistíte, že to máte špatně. Nejde tady moc o peníze, protože vyřízení ohlášení stavby svépomocí stojí pouze správní poplatek, ale o čas.

Krátká odpověď na tuto otázku je… ANO 🙂

Abych byl trochu užitečný, chci se podělit o několik zkušeností, které jsem během vyřizování ohlášení stavby svépomocí získal. Původně jsme vyřizování neměli v plánu, ale jak už to tak bývá, každá služba něco stojí a rozhodli jsme se něco ušetřit už na začátku. Pro zajímavost, Gservis v roce 2021 nabízel službu vyřízení povolení za necelých 40 tisíc. U méně komerčních služeb se určitě dostanete s cenou níže, ale rozhodně nepočítejte s 10 tisíci… i když to asi záleží na kraji, ve kterém ohlášení stavby vyřizujete. Lidi nás od toho odrazovali, protože přece stavební úřad v Liberci je ten nejhorší! Zpětně si říkám, jestli tam ti lidi vůbec někdy byli 🙂

Ohlášení stavby nám trvalo necelé 3 měsíce

Jaká to byla zkušenost?

Stavba ohlášena a získání stavebního povolení svépomocí
Ohlášení stavby v Liberci

Musím říct, že přestože to nebylo snadné, hodnotím to jako dobré rozhodnutí, které se dále pozitivně promítá i do průběhu stavby. To z toho důvodu, že během vyřizování se seznámíte s lidmi, kteří rozhodují nejen o samotném stavebním povolení / ohlášení stavby, ale také o případných změnách, které v průběhu stavby mohou nastat. Jsou to také lidi, se kterými budete řešit kolaudaci a asi je vám jasné, že je potřeba s nimi dobře vycházet. Navíc se u toho naučíte řadu pojmů, které se vám později budou hodit a nebudete tak úplně za blbce 🙂

Ve stručnosti bych řekl, že jsem se za celou dobu nesetkal s jediným úředníkem, který by jevil známky sebemenší potřeby mi záměrně komplikovat život, nebo si řešit nějaké komplexy. Každý z nich dělá svoji práci a když po mě potřebuje nějaký papír, tak mi na slušnou otázku dá slušnou odpověď. Nerozumím představě některých lidí, že úředníci mají ve vlastním zájmu si na stole hromadit papíry a protahovat řízení. Co by z toho měli? Naopak řada z nich má radost, když je vše napoprvé v pořádku a můžou vaše papíry „smést ze stolu“.

Pravidlo č.1. : Vždy s úsměvem na tváři

Jestli máte zájem si svépomocí vyřizovat povolení, připravte se na to, že potkáte spoustu lidí, pro které je toto papírování každodenní rutina. Je potřeba do místnosti vnést trochu pozitivní nálady a hlavně nějak stručně vysvětlit situaci, že nejste zkušený inženýr a že si rádi necháte poradit.

Stavební povolení nebo ohlášení stavby?

Nebudu vám tvrdit, že vím všechno na 100% přesně, ale interpretuji slova, která jsem slyšel od samotných úředníků tak, jak jsem si je zapamatoval. Detaily podmínek pro možnost se dočtete na internetu a jelikož náš dům má zastavěnou plochu do 150 m2 a splňujeme i další podmínky, šli jsme do toho. Proč? Protože ohlášení stavby je nejrychlejší varianta, která ovšem vyžaduje více vaší aktivity. Například to, že musíte zajistit souhlasy vašich sousedů. Abych byl konkrétní, vyřizovali jsme ohlášení stavby v rámci akce, která se jmenuje Společné oznámení záměru (tj. společné územní a stavební řízení), do kterého vstupují jako účastníci:

a) stavebník, (manželné Mikešovi)
b) obec, na jejímž území má být požadovaný stavební záměr uskutečněn, (to je snad jasné)
c) vlastník stavby, na které má být požadovaný stavební záměr uskutečněn, není-li sám stavebníkem, nebo ten, kdo má ke stavbě jiné věcné právo, není-li sám stavebníkem, (my)
d) vlastník pozemku, na kterém má být požadovaný stavební záměr uskutečněn, není-li sám stavebníkem, nebo ten, kdo má jiné věcné právo k tomuto pozemku, (zase my, ale POZOR + banka, která má zástavní právo na pozemek v rámci hypotéky)
e) osoba, jejíž vlastnické právo nebo jiné věcné právo k sousedním stavbám anebo sousedním pozemkům nebo stavbám na nich může být společným povolením přímo dotčeno. (to jsou vaši sousedi)

Kolik je to papírů?

Na ohlášení stavby stačí jeden malý šanon
Na ohlášení stavby stačí jeden malý šanon

Není jich málo, ale upřímně, čekal jsem jich víc. V dalším článku se dočtete podrobněji o jednotlivých podkladech, ale obecně to v našem případě bylo 9 souhlasů/závazných stanovisek dotčených orgánů, 11 vyjádření ohledně existence sítí na našem pozemku, 4 přílohy k samotné žádosti a 3 paré projektové dokumentace. Počítejte s tím, že některé papíry se dají vyřídit za několik minut, některé za pár hodin, ale pár z nich je na dny i měsíce. Pro vyřizování ohlášení stavby je dobré být časově flexibilní a mít možnost volat během pracovní doby. Proto jsem si povolení vzal na starost já a ukázalo se, že je to práce spíš pro jednoho člověka. Je málo věcí, se kterými vám může partner pomoct, protože potřebujete stejně vědět všechno a mít informace na jednom místě tak, abyste jim rozuměli. Často se vás na jednom úřadě zeptají na věc, kterou jste vyřizovali na jiném úřadě a musíte být schopní na místě odpovědět. Jinak můžete jít domů a vrátit se později. Tolik k úvodu a více detailů se dočtete v dalším článku.

Spolupráce s projektantem začala první schůzkou, na které jsme si vyjasnili naše očekávání a rozdělili práci do několika etap. Jednotlivé etapy na sebe navazují a nemá smysl začínat další, dokud není dokončená předchozí etapa.

  1. Studie
  2. Projektová dokumentace pro stavební povolení (DSP)
  3. Detaily
  4. Výkaz výměr

V tuto chvíli jsme měli na papíře co od projektanta obdržíme za výstup včetně ceny za dílo a v hlavě jsme měli určitou představu o našem domě. Mohli jsme tedy začít.

Studie

Toto je bez pochyb etapa, na kterou každý vzpomíná nejraději. Dovolím si říct, že většina lidí, která zatím projektování domu nezažila, si pod tím představuje právě studii. Je rychlá a kreativní. Vy sníte a projektant kreslí 🙂 Technické věci se totiž budou řešit později a vašim hlavním úkolem je si uvědomit, co od vašeho domu očekáváte.

Jsem toho názoru, že každá spolupráce by měla začít dobře položenými otázkami ze strany projektanta a jsem rád, že to tak bylo i v našem případě. Aby dokázal navrhnout dům, který vám bude dobře sloužit a líbit se vám, tak musí chápat, jaký styl života v něm chcete žít. Někdo je kutil a chce mít možnost pracovat v dílně tak, aby nerušil zbytek rodiny. Někdo má rád velké návštěvy a potřebuje mít velký společný prostor na úkor pokojů. Někdo zase bude trávit hodně času venku a chce mít zahradu dobře přístupnou. Sám jsem si myslel: „Snad vím, co chci ne?“. To sice ano, ale u projektování často uděláte jednu věc a vznikne nový problém. Pak ten problém vyřešíte a vzniknou další dva 🙂 Projektant by měl chápat souvislosti a navrhovat řešení.

Pracovní verze variant půdorysů

V našem případě jsme byli hodně omezeni územní studií, takže s každou verzí studie musel projektant kontrolovat, že jsme něco neporušili. Na začátku jsme dali na stůl naši představu, ze které bychom chtěli vycházet a projektant na tomto základě udělal několik verzí půdorysů. S každým kolečkem jsme měli za úkol se rozhodnout, co preferujeme. Jedno z dilemat byla orientace schodiště. Buď jsme museli zrušit jednu stěnu kuchyňské linky a tím ji zmenšit na polovinu, nebo mít otevřené schodiště z obýváku. Nakonec jsme zvolili varitantu otevřeného schodiště s tím, že budeme mít přístupný podschodisťový prostor.

Na každý problém je řešení
větší zastavěná plocha

Studii jsme dělali přibližně dva měsíce a došli jsme k variantě, kdy v domě máme navržené vše, co jsme očekávali. Došlo ke mnoha kompromisům, ale nechtěli jsme z finančních důvodů dům zvětšovat.

Projektová dokumentace pro stavební povolení

Projektování RD s ohledem na využití zahrady

Období snění je za námi a přichází na řadu technická část. Projektant nás zaúkoloval přípravou podkladů pro rozvržení koupelen, rozmístění zásuvek a vypínačů, volba podlahové krytiny (vinyl má jinou tloušťku než dlažba apod.). Mezitím jsem rozeslal několik poptávek na cenovou nabídku oken, abychom měli lepší představu. V tuto chvíli začnete zjišťovat, že některé věci jste trochu přehnali a je potřeba začít ubírat. Například stavební otvor 4,5m na HS portál není úplně ekonomická varianta. Dále jsme zjišťovali, jaký typ předokenních žaluzií budeme chtít, jaké k nim přijdou podomítkové boxy a výsledek jsme vždy poslali projektantovi, aby ho zohlednil v projektu. Asi nemusím říkat, že těch věcí bylo opravdu hodně a i tak se nepodařilo vše domyslet. Jelikož z naší strany průběžně přicházely požadavky na změnu a zajistit odpověď pro projektanta někdy trvalo i dva týdny, protáhlo se projektování na 8 měsíců. Nám to ale tolik nevadilo, protože díky tomu jsme dokázali odhalit řadu věcí, které jsme původně přehlídli a stejně jsme stále čekali na pozemek.

Hotovou projektovou dokumentaci jsme obdrželi v šesti paré a taky elektronicky v PDF. Jelikož se na výkresy vejde jen omezené množství kót, nevyčtete úplně všechny rozměry. Projektant nám naštěstí na vyžádání poskytnul projekt i v DWG, ve kterém je možné změřit vzdálenost libovolných dvou bodů. Z mé zkušenosti musím říct, že nevím, jak bych bez toho stavěl a určitě doporučuji se s projektantem předem domluvit, že vám projekt v DWG poskytne.

Detaily

Jak už vyplývá z článku o financování pozemku, nemáme rozpočet na vypracování prováděcí dokumentace celého domu a jsem toho názoru, že to ani není potřeba. Řada věcí, je po nastudování technických listů a práce s výrobky jasná a nepotřebuji výkres na to, že mám u kanalizace použít 2x 45 stupňové koleno namísto 1x 90 stupňů. Na většinu problematik naleznete spoustu článků, jako na příklad na vázání výztuže v rozích. Jsou ale věci, které nejsou jednoduché vymyslet a jsou specifické pro každou stavbu zvlášť. Domluvili jsme se na několika výkresech složitých detailů, u kterých v DSP není zřejmé, jak se mají řešit. V DSP totiž vidíte pouze to, že schodiště navazuje na stop, ale nevidíte, jakým způsobem je provázaná výztuž.

Výkaz výměr

V době, kdy jsme se s projektantem domlouvali na spolupráci jsme stále zvažovali stavbu dodavatelsky a počítali jsme s tím, že budeme poptávat cenové nabídky. Aby vám firma byla ochotná vypracovat CN na dům, nebo jeho část, bude od vás chtít nejen projekt, ale i výkaz výměr (VV). Jedná se o seznam všech položek materiálu, který je potřeba k provedení daného díla. Například u VV základové desky máme 3x A4, kde je spočítaná spotřeba železa, betonu, ztraceného bednění, kanalizace atd. Je dost pravděpodobné, že se s vámi bude firma bavit o přesnější ceně, když jim VV dodáte. Když ne, očekával bych spíše nabídky typu 400 – 800tis.

Pro nás se ale ukázal VV jako zbytečná investice, protože je v něm počítáno s ideální spotřebou, ale vy si stejně na stavbě musíte všechno přeměřit a spočítat sami. Navíc VV není tak detailní, že by počítal s překrytím kari sítí o 2 oka apod. Pro další etapy jsme už výkaz výměr nerealizovali.

Prováděcí dokumentace

Prováděčku sice mít nebudeme, ale jestli něco nechcete podělat, tak to jsou prostupy základovkou. Na poslední chvíli jsme se rozhodli si nechat vypracovat několik výkresů, ve kterých bude okótovaný každý prostup deskou, i chráničky umístěné v pasech tak, aby byly ve správné výšce a ve správném sklonu.

Nebudu zde opakovat fráze, že na projektu se nemá šetřit a že případnou úsporu zaplatíte chybami na stavbě. Myslím si, že každý výkres má mít nějaký účel a výkres, do kterého se nikdo nepodívá jsou vyhozené peníze. Prováděčka má velký význam pro stavbu na klíč/dodavatelsky, protože se o ni můžete opřít kdykoli firma začne stavět podle sebe. Při projektování pro stavbu svépomocí mi dává smysl se domluvit na kompromisu.

Vyzkoušíme Gservis?

V předchozím článku jsem naznačil, že jednou z možností jak ušetřit, může být volba typového projektu. Tím nechci ani náhodou říct, že by se na projektu mělo šetřit, ale pokud narazíte na již hotový typový projekt, který se vám bude líbit a bude na pozemek pasovat s ohledem na světové strany, tak proč ne? Individuální projekt, který vám na míru navrhne projektant bude stát klidně 150 000,- a typový projekt může být i za 50 000,- (v roce 2020). Chtěli jsme to alespoň zkusit, tak jsme prošli desítky typových projektů a postupně vyřazovali, až nám zůstalo pár ze stránky Gservis, které by na našem pozemku dobře fungovaly.

Aby to ovšem nebylo jednoduché, tak právě ve chvíli, kdy jsme vybrali vítěze nám přišel mail od developera pozemků, který nám sdělil nepříjemnou zprávu. Obec se rozhodla na poslední chvíli nechat vypracovat územní studii, která bude blíže definovat již existující regulativ. Problém byl v tom, že pozemky byly prodávány s možností postavit například čtvercový dům s valbovou střechou, či bungalov a to jistě hrálo roli při rozhodování u řady kupujících. Územní studie ale nařizuje, či zakazuje mnoho faktorů se snahou vytvořit lokalitu, která bude kopírovat ráz krajiny a respektovat okolní zástavbu. Obhajobou obce byl fakt, že se jedná o exponovanou lokalitu, která je viditelná z celého Ještědského hřebene. Tomu asi rozumím, ale taková studie měla být vypracovaná už dávno a poskytnutá developerovi. Tady je příklad několika bodů

  • Minimální zastavěná plocha 100 m2, maximální 200 m2
  • Obdélníkový tvar domu s poměrem stran minimálně 1 : 1,75
  • Sedlová střecha se klonem 40 – 45 stupňů
  • Maximální výška hřebene. 7,5 m
  • Maximální výška pozednice 4,5 m
  • Orientace štítu je určená výkresem
  • Nesmí být bungalovov, ani roubenka a asi milion dalších požadavků

Řeknu to takto: územní studie má 14 stran A4 a pokud vás zajímá, co vše se dá vymyslet a zkomplikovat, počtěte si zde 🙂 Nás to ovšem ovlivnilo hlavně v tom, že nám nařídili mít dům otočená o 90 stupňů jinak, než jsme plánovali. Takže jsme náš vítězný projekt mohli zahodit a dělat celý výběrový proces znova. Ale podařilo se a měli jsme další projekt, který splňoval téměř všechny parametry územní studie, což nám přišlo neuvěřitelné. Cena byla cca 50 000,- včetně osazení domu na pozemek a energetického štítku.

Gservis a individuální úpravy

Tento odstavec bude jen pro fajnšmekry, protože to, co jsme zažili mě neuvěřitelně vytočilo. Už během průzkumů typových projektů jsem narazil na pár zkušeností, že si projekční kanceláře nechávají hodně připlácet za individuální úpravy a i kanceláře samotné na webech zmiňují, že pokud byste chtěli dům celý předělávat a de facto vymýšlet nový, tak je lepší a levnější navrhnout ho od základu individuálně. To my jsme naštěstí nechtěli a jediné požadavky byly:

  1. Rozšířit jednu stranu domu o 1,25 m, abychom splnili minimální zastavěnou plochu
  2. Snížit hřeben o 25 cm (tzn. asi ubrat jednu řadu cihel v 2NP)
  3. Rozdělit koupelnu se záchodem na dvě místnosti (stačilo jen přidat příčku)
  4. Posunout pár oken
Cenová nabídka Gservis
Cenová nabídka Gservis

A jaká je naše finální částka? Je to prosím 124 100 s DPH. Takže jedno víme:

Gservis NE
děkuji, nashledanou

A to ještě není vše. V té ceně totiž není zahrnutý ani projekt osazení pozemku na pozemek ani výkresy přípojek. To jsou samozřejmě doplňkové služby za dalších 20 000 🙂 Bez nich nelze žádat o stavební povolení, takže zde úplně nerozumím významu slova „doplňkové“. Bylo jasné, že tudy cesta nevede. Ne kvůli té ceny, protože bylo jasné, že typový projekt mít nebudeme a stejně zaplatíme projektanta, ale podporovat takové techniky nehodláme. I kdyby na tom někdo pracoval pár dní, což si nemyslím, tak ta marže je úplně neuvěřitelná. Raději zaplatíme někomu, kdo odvede reálnou práci a bude se s námi bavit od začátku o tom, co si od našeho bydlení představujeme.

Jak se hledá projektant?

Okolnosti nás sice dovedly k tomu, že budeme hledat projektanta, ale to stále neznamená, že na to máme rozpočet 300 000. Řada lidí v našem okolí i na internetu si oblíbili větu:

Noo, na projektanta si vyhraďte tak 7-10% z rozpočtu na dům…

Proč? Zaprvé tolik peněz si nemůžeme dovolit a za druhé, jak to spolu souvisí? To opravdu lidi, kteří staví rodinný dům za 5 milionů dají projektantovi 500 000 za dva-tři měsíce práce? Musím říct, že jednu takovou odpověď jsem od projektanta opravdu dostal… a dál už jsem se s ním nebavil. Hledali jsme někoho, s kým se dá domluvit na ceně za dílo. Předem definovat rozsah práce pro nás nebyl problém, protože jsme přesně věděli, co chceme a od projektanta jsme čekali, že do toho vnese praktické poznatky, případně i nějaké zajímavé prvky, aby dům nebyl úplně řadový.

Protože jsme se do Liberce přestěhovali z druhé strany republiky, máme trochu problém s kontakty. Žádné totiž nemáme. Proto nezbývá, než otevřít internet a začít hledat. Nejdříve jsme naráželi na velké aleliéry, které mají sice krásné reference, ale víme dobře, jak by to dopadlo. Po delší době se začne tvořit seznam kontaktů a stránek, ke kterým se podařilo najít alespoň pár pozitivních referencí. Pokud jste ale hledali projektanta v období jako my, tzn. během stavebního boomu, tak jste určitě slyšeli podobné odpovědi:

Teď nevím co dřív, zavolejte mi za dva měsíce

Takových pár bylo, ale my jsme nechtěli čekat dva měsíce jen tak. Kdyby nám alespoň slíbili, že za dva měsíce začneme na projektu pracovat a ne se teprve bavit o podmínkách. Možná je dobře, že to už na začátku je tak složité, protože to může odradit jedince, kteří chtějí všechno jednoduše a rychle. Celý proces hledání pozemku už nás něco naučil, teď lekce trpělivosti pokračuje a v dalších etapách bude platit to samé.

Na každý problém existuje určitý počet telefonátů, který ho vyřeší

Stejně jako pozemek, i projektanta jsme našli úplnou náhodou. Když už jsem vyčerpal kontakty z internetu, zapřemýšlel jsem nad tím, jestli neznám někoho z okolí aspoň trochu z branže, kdo by mi mohl dát kontakt. Vzpomněl jsem si na kamaráda, který dělá architekta ve velkém ateliéru a i když jsem věděl, že dělá úplně jiné věci, mohl by mít nějaké spolužáky z výšky, kteří se vydali cestou menších staveb a rodinných domů. Zavolal jsem mu ve středu a popsal naši situaci s tím, že ocením jakýkoli kontakt na někoho z branže. Vyslechl mě a nakonec řekl něco ve smyslu, že už delší dobu uvažoval nad změnou a z velkých veřejných zakázek by se chtěl přeorientovat na rodinné domy a zrovna v pondělí si zkrátil úvazek, aby na to měl prostor.

Projektant: Měli byste zájem udělat projekt se mnou?
My: Ano!
Projektant: Kdy chcete začít?
My: Teď 😀

Je vám asi jasné, že nějaké velké moudro z toho nevzejde. Je třeba zkoušet, hledat a nějakým zvláštním způsobem se to snad podaří. S projektantem jsme se domluvili na rozpočtu za provedené dílo v rozsahu projektové dokumentace pro stavební povolení, včetně výkazu výměr a detailů složitých míst, kde bude potřeba řešit tepelné mosty, výztuž apod. Jak probíhala práce na projektu se dočtete v další kapitole.



Když jsme o pozemek vyjádřili zájem, byl developerský projekt ve stavu zahájených stavebních prací. Jedna rovina byla tedy sledování postupu stavby, jak se ze zelené louky postupně stává lokalita pro stavbu rodinných domů. Druhá rovina bylo to, co se odehrává na pozadí a to je administrace, která nás čekala.

  1. Podpis rezervační smlouvy
  2. Podpis smlouvy o smlouvě budoucí kupní
  3. Vyřízení hypotéky
  4. Upřesnění umístění vjezdu
  5. Podpis kupní smlouvy
  6. Přepis na katastru

Po složení zálohy za rezervaci (10% z kupní ceny) jsme začali řešit podpis smlouvy o smlouvě budoucí. Ta ještě neměla finální podobu a my jsme měli možnost ji připomínkovat stejně, jako 31 dalších kupujících. Developerský projekt má podobnou výhodu jako nákup přes kvalitní realitní kancelář a to je zajištění právního servisu i případně doporučení finančních služeb. Neznamená, že to musíte využít, ale máte možnost srovnání, což se později v tomto článku dočtete, že může být u hypoték velice zajímavé. Naštěstí se tempo zpomalilo a my jsme měli spoustu času si smlouvy v klidu projít. Při podpisu smlouvy o smlouvě budoucí nás čekala úhrada dalších 10% z kupní ceny.

Developerský projekt a hypotéka

Věděli jsme, že si na pozemek budeme brát hypotéku a poctivě jsme strávili spoustu hodin čtením článků na toto téma. Věděli jsme, že nám bude developer něco doporučovat, ale chtěli jsme si udělat vlastní průzkum, abychom měli srovnání. Proto jsme obešli dvě banky u kterých máme účet a zažádali o návrh. K tomu od vás budou potřebovat informace o kupované nemovitosti a doložení vašich příjmů. Pokud už jste klientem dané banky, je to o něco jednodušší. Řadu věcí si o vás zjistí sami a vy se brzy dozvíte, jaký úrok vám nabídnou. Vás ale zajímá i ukazatel RSPN.

Jsme malé ryby

Ukázalo se, že naše možnosti jsou okolo 2,3%. Dále se s námi nikdo nebavil, protože nemáme co nabídnout. Žádáme v období nízkých sazeb, půjčuje si každý a my jsme si zatím půjčovali jen na pozemek, takže částka pro banku nebyla moc převratná. Zato developer, ten mohl s bankami očividně vyjednávat, protože jim mohl přivést řadu klientů najednou a nebo je odvést ke konkurenci. Druhý faktor je, že když si půjčujete na pozemek, banka vám ho zatíží věcným břemenem a když budete chtít stavět, musíte se půjčit u stejné banky. To znamená, že pro banku tam je velký potenciál zisku v budoucnosti. Přestože si developer na hypotékách určitě bral provizi, stejně nám nabídnul nekonkurenční nabídku 1,9% a shodou okolností u banky, ve které nám nabídli 2,3% 😀

Výstavba v plném proudu

Developerský projekt výstavba komunikace
Developerský projekt: Výstavba komunikace

Mezitím jsme trávili víkendy projížďkou na kole, abychom sledovali postup prací. Toto zpětně vnímáme jako krásné období a jsme rádi, že jsme developerský projekt zastihli v rané fázi výstavby. Bylo pro nás zajímavé sledovat, jak se postupně lokalita mění a kolik práce je za tím schované. Jeden týden přijedete a poprvé vidíte skrývku ornice v místech, kde povede komunikace. Další týden se začíná kopat rýha pro budoucí kanalizaci a vodu, které povedou pod hlavní komunikací. Výstavba postupovala a průběžně jsme byli informování, že vše jde podle plánu. Do konce roku 2020 byly zpevněné komunikace a v nich položená kanalizace a voda. Měli jsme z toho dobrý pocit a neviděli jsme důvod, proč by se nemělo stihnout dodržet termín předání, což byl podle smlouvy konec června 2021.



Developerský projekt obrubníky při západu slunce
První procházka po obrubnících

Na jaře 2021 se začalo znova kopat, tentokrát šlo o elektřinu. Během zimy navíc došlo k domluvě, že když už se bude kopat elektřina, tak by dávalo smysl ke každému pozemku dotáhnout optickou přípojku. To jsme velice ocenili a byli jsme ochotní si za to i připlatit. Jenže tady končí dobré zprávy a přichází první špatná:

Nestíháme termín protože: ČEZ

Přestože vše ostatní se stíhalo v termínu, elektřina byla hotová, bílé přípojky na pozemcích zářily novotou, ČEZ měl opožděnou dodávku trafostanice pro novou lokalitu. Nedá se nic dělat a museli jsme podepsat dodatek smlouvy o novém termínu předání, který se přesunul z června 2021 na duben 2022. Netrvalo to dlouho a už v září 2021 jsme se mohli procházet po hotových obrubnících. Do konce roku se dokončily komunikace, chodníky, přípojky, veřejné osvětlení a jediné co zbývalo bylo zasadit stromky a udělat druhou vrstvu asfaltu, kterou záměrně nechtěli dělat před zimou.

Nadešel březen 2022 a my jsme si říkali, že se nějak podezřele nic neděje. Stále sněžilo, takže cesty dokončené nebyly a že by všechno bylo za měsíc hotové se nám nezdálo. Developerský projekt měl zaděláno na další zpoždění. Trafostanice sice byla na místě, ale tentokrát došlo ke skluzu při vyřizování kolaudací přípojek a komunikací, takže jsme dostali příležitost podepsat další dodatek o odložení předání pozemku na červen 2022.

Výkres územní studie obce
Výkres územní studie obce

Další překvapení, které přišlo během výstavby bylo vydání rozsáhlé územní studie, která tak nějak změnila všechno, co jsme původně s domem zamýšleli. Pro zajímavost přikládám odkaz na územní studii a budu se jí věnovat i v článku o projektování domu. Studie mimo tvar a umístění domu určuje například i orientaci štítu, poměr stran domu atd. Developerský projekt s ničím takovým nepočítal a bylo nebylo to ze strany obce fér něco takového vydat po prodeji pozemků, o kterém věděla několik let. Každý takový moment pro nás znamenal dvě možnosti. Buď se přizpůsobit, nebo z koupě vycouvat.

Naštěstí byly i pěkné momenty, jako třeba když poprvé uvidíte vjezd, který jste si sami promysleli a rozhodli, kde bude. Musím uznat, že projektování domu trvalo taky dlouho a i kdybychom pozemek převzali v původním termínu, museli bychom čekat na dokončení projektu.

Developerský projekt: finále

Developerský projekt předání pozemku
Developerský projekt: Předání pozemku

O rok později v červnu 2022 konečně nastává čas, kdy dostáváme informaci, že byly zkolaudovány všechny přípojky, veřejné osvětlení i komunikace a nadchází čas pro dopis kupní smlouvy a čerpání hypoték. Zde opět musím uznat, že díky servisu developera tento proces proběhl pro nás bez stresu a během tří dnů se podařilo vyřídit všechny papíry s bankou, katastrálním úřadem i prodávajícím. Bylo potřeba vše načasovat, aby všech 32 kupujících během dvou dnů vyčerpalo hypotéky nebo hotovost do advokátní úschovy a prodávající tak mohl podat žádost na přepis na katastrálním úřadě. Nám už nezbylo než počkat 30 dní na přepis a v červenci 2022 jsme mohli oslavit konec této etapy. Na rovinu vám musím říct, že i po této zkušenosti, kdy všechno dobře dopadlo bych na 100% nedoporučil takový risk. Je to opravdu na zvážení, protože faktorů, které můžou stavbu odložit nebo zastavit je hodně a i v Liberci víme o podobném projektu ze stejného období, který je k dnešnímu dni stále zelená louka, na které mají lidi zaplacené rezervace. V dalším článku se vrátíme zpátky v čase, kdy jsme řešili jestli jít do typového domu, nebo hledat projektanta.



Přestože jsme stavební pozemek aktivně hledali, nenapadlo nás, že že jeho nákup přijde tak nečekaně. Nákup pozemku jsem si představoval jako proces, kdy mě nějaký zaujme, zajedu se tam podívat, poznat okolí, trochu o té lokalitě něco zjistit, dát si čas na rozmyšlenou… tak to ale v našem případě vůbec nebylo a reálně to asi není možné, dokud je nabídka menší než poptávka.

Na nabídku pozemků narazila Verča v pátek večer, což bylo podle všeho 3 dny po zveřejnění. Jednalo se o louku rozparcelovanou na 30 pozemků a v tu chvíli už bylo 15 zarezervovaných a bylo nám jasné, že na ty ostatní se už taky někdo kouká. K nabídce byl vytvořený web, jak to u developerských projektů bývá a tam jsme se dočetli všechny základní informace o plánu výstavby, financování, vizualizace apod. Rozhodli jsme se tam zajet a nechat na nás zapůsobit lokalitu na živo.

První návštěva lokality

Nákup pozemku Liberec
Návštěva pozemku před nákupem

Hned v sobotu dopoledne, přestože počasí nepřálo, jsme vyrazili do malé obce pod Ještědským hřebenem. Nikdy předtím jsme tam nebyli, takže se jednalo o úplně první dojem a musím říct, že to na nás neuvěřitelně zapůsobilo. Na louce už bylo zařízené staveniště a probíhaly první zemní práce, což trochu zvedlo důvěryhodnost celého projektu. Nicméně stále jsme měli málo informací, abychom nákup pozemku reálně zvažovali a samozřejmě cenu jsme ještě taky neznali. Prošli jsme si louku a udělali si názor na jednotlivé části pro případ, že bychom si vůbec mohli vybírat. Byli jsme ale rozhodnutí, že se s developerem určitě chceme setkat a vyhodnotit nabídku.


Podařilo se nám domluvit schůzku v pondělí po obědě, takže jsme si vzali dovolenou a setkali se s developerem přímo na louce. Společně jsme prošli volné parcely a s aplikací v telefonu jsme určili rohy parcel pro představu jejich velikosti. Obecně měly všechny cca 1000 m2. Jenže kolik stojí jeden metr, to je oč tu běží. Dověděli jsme se dvě věci:

  1. Ceny parcel se liší podle jejich umístění a orientace ke světovým stranám v řádech stovek tisíc
  2. Na každou parcelu se již ozvalo několik zájemců

Je mi jasné, že některé z vás, kdo nákup pozemku zvažujete, napadnou logické otázky či připomínky. Nás napadaly stejné věci, ale ne na všechny jsme dokázali hned najít odpověď. Dnes bych odpověděl takto:

Q: Proč by někdo připlácel pár set tisíc na jinak orientovaný pozemek na stejné louce?
A: Nejžádanější pozemky (tudíž s vyšší cenou) mají vjezd se severní strany. Je to praktické z toho důvodu, že se dům může přirazit k severní straně pozemku a před domem vznikne velká zahrada orientovaná na jih. Často to pak vypadá, že dům vám odděluje zahradu od severní strany, kde máte auta, cestu a další věci, které z terasy nepotřebujete vidět. Více o umístění domu na pozemku se dočtete v článku o projektování našeho domu. Vzdálenost domu od hranice pozemku se taky promítne do ceny přípojek, které můžou mít výkop dlouhý 3 metry, nebo taky 20 metrů. Ale je to samozřejmě o preferencích. Druhý faktor je svažitost pozemku, svažitější byly levnější.

Q: Několik zájemců na každý pozemek… to jsou klasické prodejní řeči obchoďáků!
A: Můžou být. V danou chvíli je to pouze na vaší intuici a polemizování o tom jestli je to pravda nebo ne vás taky může stát rezervaci. Naše přemýšlení bylo postavené na faktu, že jsme dva roky sledovali nabídky každý týden a nic takového jsme za celou dobu neviděli. Vytvořit zasíťované stavební parcely ze zelené louky je totiž v Liberci práce na několik let a víme, kolik lidí na něco takového mohlo čekat. To, že byla už půlka pryč nás vůbec nepřekvapovalo.

Rozhodování

Na místě jsme na základě ceny přistoupili na kompromis a vybrali parcelu, která sice není tak svažitá, ale má jižně orientovaný vjezd. Ty severní už byly víceméně všechny zarezervované a věděli jsme, že do velkého svahu jít nechceme. Museli jsme slíbit, že do večera se ozveme s potvrzením rezervace, jinak to dají dalšímu zájemci.

Rozhodl jsem se, že cenu zde uvádět nebudu, protože stejně za chvíli nebude vůbec aktuální. Jde spíš o princip, že nabídka byla mnohem vyšší, než naše „naivní“ představy o tom, jak pořídíme pozemek za milion. Na druhou stranu byla alespoň dvakrát nižší, než parcely v Liberci, nad kterými se nám chtělo brečet. Pozemek měl být 1000 m2, na hranici zkolaudovaná přípojka vody, elektřiny, splaškové a dešťové kanalizace. Sečteno podtrženo, kdyby to vyšlo a developer projekt dotáhl zdárně do konce, tak na tak nedostatkovém zboží snad neproděláme, kdybychom ho chtěli nakonec prodat.

Nákup pozemku aneb děj se vůle Boží

Rezervace pozemku na webu
Rezervace pozemku

Jdeme do toho! To jsme si řekli o pár hodin později, když jsme se prošli na přehradu na jedno, protože za střízliva se o takových věcech rozhodovat nedá 🙂 ještě párkrát jsme se mezitím ujistili, že si ten druhý nemyslí, že jsme se zbláznili. Z nějakého důvodu nám nepřišlo tak šílené na to kývnout, když ještě pár hodin zpátky jsme ani nevěděli, jestli nám developer něco nabídne. Developerovi jsme mailem potvrdili zájem o nákup pozemku a netrpělivě jsme čekali, až se rezervace objeví na webu.

Kdybychom na nabídky nekoukali dva roky,
tak bychom do toho nešli

Právě díky kontextu, ve kterém jsme na nabídku narazili jsme měli představu, o jak jedinečnou nebo řadovou nabídku se může jednat. A můžu s klidem říct, že nákup pozemku v době, kdy všichni mluvili o bublině, která brzy praskne, byl nejlepší rozhodnutí, které jsme mohli udělat. Všechny parcely byly za týden rozebrané a do teď je majitelé drží jako oko v hlavě. Vím, že někteří to mají jako investici a jednou je prodají za několika násobek. Už o dva roky později předtím, než praskly hypotéky se podle konkurenčních nabídek v okolí dalo mluvit téměř o trojnásobku kupní ceny. To si potom každý říká: „Tyjo, měli jste koupit dva“ 🙂 Ale věřte, že většina lidí kolem nás ten nákup nepovažovala za ideální rozhodnutí. To až zpětně to lidi vnímají, že nám to pěkně vyšlo.

Nákup pozemku, respektive jeho rezervace je za námi, ale ještě ale není vyhráno. protože na louce stále roste tráva 🙂 Čeká nás ještě dlouhý proces podpisu smlouvy s developerem a hlavně čekání na dokončení realizace. Mezitím by měl být čas na snění o tom, jaký dům by se na náš pozemek mohl hodit. Už jenom proto, že jsme zvolili pozemek s jižním vjezdem jsme mohli zapomenout na některé naše představy. Dále budeme hledat projektanta a pracovat na projektu. Práce je dost, ale vy si můžete přečíst článek o tom, jak probíhala výstavba pozemků developerem a jak to vlastně dopadlo. Počítejte s tím, že hladce to úplně nešlo 🙂



Pokud hledáte pozemek a máte to štěstí, že žijete v oblasti, která má možnost volně expandovat, není v okolí Prahy a vydat nový územní plán netrvá 5 let, tak se vám tento článek bude číst dobře. Alespoň si budete více vážit toho, co máte. My ale žijeme v Liberci a tady nové stavební parcely opravdu moc nevznikají, takže stávající pozemky jsou velmi cenná komodita. Jednak je to dané extrémně pomalým tempem rozvoje územního plánu, ale velkou roli v tom hraje fakt, že Liberec je z jedné strany ohraničený Jizerskými horami a z druhé strany Ještědským hřebenem, takže prostor pro expanzi je omezený. Navíc se jedná o krajské město, takže tomu odpovídají ceny, které se v žádaných lokalitách pohybovaly v roce 2020 od 6000 za m2 a více.

Naštěstí my jsme o pozemek ve městě nestáli, takže jsme převážně sledovali pozemky v okolních vesnicích. Je ale potřeba sledovat celou škálu nabídek i o které nemáte zájem, abyste měli lepší představu o stavu na trhu a dokázali nabídky mezi sebou srovnávat. Ze začátku se člověk rychle nadchne pro pěkně vyfocenou parcelu za dobrou cenu, dokud nezjistí, že na druhé straně za foťákem je stará fabrika, nebo na pozemku není ani voda.

Určitě to bude kompromis. Ale v čem?

Stavební parcely jsme na realitních serverech sledovali minimálně každý týden po dobu jednoho roku a druhý rok už to bylo alespoň každé dva dny s tím, že jsme byli otevření jezdit na obhlídky. Těch se ale moc nekonalo, protože nízká cena znamenala jednu z následujících věcí:

  1. Pozemek je v bezprostřední blízkosti nějaké velké cesty, kolejí nebo průmyslového objektu
  2. Na pozemku není voda, kanalizace nebo sítě. Pohádky o tom, jak jsou přípojky v dosahu a není je problém zřídit nás úplně nebraly. Po přečtení řady článků o tom, co všechno se může stát a zkomplikovat jsme se rozhodli, že nám to riziko za to nestojí. Navíc se nebavíme o poloviční ceně, kde by vznikla velká finanční rezerva na případné komplikace. Malá úvaha: Kdyby to nebyl problém, tak to snad současný majitel nechá udělat a prodává za mnohem vyšší cenu, ne? 🙂
  3. Pozemek byl svažitý. Ale tím svažitý myslíme opravdu svažitý! Nyní můžu s jistotou říct, že náklady, které vznikají při stavbě ve svahu můžou dalece překročit úsporu při nákupu pozemku. O tom se možná něco dozvíte v dalších článcích.

Dá se šetřit jinde, než na kvalitě stavební parcely?

Je potřeba se zamyslet nad tím, co je pro vás důležitější. To, jak je pozemek velký a dokonalý, nebo to místo, kde se nachází? My jsme byli rozhodnutí, že budeme sice kousek dojíždět do města, ale v tom vidíme i jisté výhody. Druhá věc ale je, že se pozemek může nacházet buď někde vedle dálnice a kravína, nebo někde, kde se budete cítit dobře. Naše volba bylo příjemné místo na bydlení, takže nezbytně další úspora byla vzdát se velkého pozemku a soukromí. Na pozemky o moc větší než 1000 m2 jsme se nedívali. Jak už jsem zmínil, kupovat pozemek s tím, že si musíme dotáhnout elektřinu v cizí, soukromé komunikaci a další podobná dobrodružství jsme vyloužili, protože čas pro nás hraje jistou roli.

Poslední možnost tedy je se na bydlení podívat jako na celek. Já osobně jsem měl totiž problém v tom, že jsem si v hlavě určil cenu, kterou jsem ochotný dát za pozemek a přes to vlak nejel. Jenže ta cena byla jen moje přání, které nebylo založené na reálných podkladech. Spíš abych z toho měl dobrý pocit, že jsem nepřeplatil. Co kdyby se dalo ušetřit na domě? Co domy prodražuje? Kdybychom přece dokázali zlevnit stavební část, tak by nám mohlo zůstat více na pozemek. Jednoznačně jsme se shodli, že to je pro nás cesta a raději budeme bydlet v menším a skromnějším domě na pěkném místě, než mít velký dům někde, kde se nebudeme cítit dobře.

Tip: Neptejte se lidí, za kolik kupovali
pozemek před několika lety

Kde ubrat, aby zbylo více peněz na pozemek?

Ve chvíli, kdy jsme se na „projekt bydlení“ začali dívat jako na celek skládající se z několika etap, mohli jsme začít uvažovat nad tím, kde ušetřit, abychom mohli získat pěkné místo pro stavbu. Následovalo studium a čtení velkého množství článků, než jsme dokázali pojmenovat konkrétní úpravy našeho vysněného domu tak, aby byla výstavba levnější.

Spoiler alert: Stejně se vám stavba prodraží 🙂 Ale je potřeba začít co nejvíce nohama na zemi

Teorie by byla, ale jak to bude vypadat v praxi? Pokud řešíte podobný problém, ptejte se na tyto věci:

  • Obejdeme se bez sklepa?
  • Dokážeme se vzdát garáže?
  • Přežijeme bez krbu?
  • Chceme mít jednoduchý, obdélníkový/čtvercový tvar domu, bez balkónu, terasy a podobně?
  • Nevadí nám místo HS portálu nějaká levnější alternativa?
  • Dá se žít bez pracovny, knihovny, dílny a sušárny?
  • Spokojíme se s typovým projektem

Pokud je vaše odpověď na všechny otázky ANO, tak jste právě ušetřili pár milionů 🙂
A to opravdu nepřeháním. Začali jsme zjišťovat reálné ceny jednotlivých etap a to buď z obecných veřejných čísel, nebo z nezávazných poptávek. Jedna z možností sice hodně hrubého odhadu (ale poslouží jako odrazový můstek) násobení počtu metrů čtverečních užitné plochy obecnou částkou. Lokální stavební firma nám při poptávce stavby na klíč v roce 2020 sdělila částku 30000 Kč. To znamená, že za užitnou plochu 150 m2 v nějakém nízkém standardu bychom si měli připravit 4.5 milionu. V roce 2022, kdy jsme zahájili stavbu by to bylo samozřejmě o dost víc. Každopádně to nás vedlo i dále v uvažování, jak nakládat s prostorem, protože platíte za každý metr, i ten nevyužitý roh na chodbě, kde skončí květináč 🙂 Více o tomto tématu se dočtete v článku o projektování našeho domu.


Měsíce plynuly a my jsme trávili čas sledováním nabídek stavebních parcel. Pro nás se všechno se změnilo jednoho dne, kdy Verča jen tak v mezičase otevřela reality a procházela nabídky, když narazila na inzerát na prodej louky ve vedlejší vesnici. Já bych na něco takového v životě nekliknul, ale naštěstí moje žena ano 🙂 Zjistila, že ve skutečnosti je louka už rozparcelovaná a prodávají se jednotlivé stavební parcely o velikosti cca 1000 m2, kompletně zasíťované i s příjezdovou komunikací. Cena uvedená nebyla, ale byla to natolik zajímavá nabídka, že jsme se rozhodli se ozvat. Však co, za pokus nic nedáme. To jsme ale netušili, co nás čeká. Více se dozvíte v dalším článku.
